物件・内装・立地

内装設計会社・施工業者の選び方と相見積もりの取り方

最終更新: 2026年7月2日

美容室・ネイルサロン・まつげサロン・エステ・リラク/整体サロンの独立開業や移転において、内装工事は開業資金の中でも特に大きな支出になりやすく、業者選びの巧拙がそのまま資金繰りと開業スケジュールに直結します。「思ったより追加費用がかさんだ」「工期が遅れて開業日を延期した」といったトラブルの多くは、業者選定や相見積もりの取り方、契約前の確認不足が原因です。

本記事では、開業・移転を控えたサロンオーナーに向けて、内装を依頼できる業者の種類と違い、相見積もりの正しい手順、見積書の比較方法、契約前に必ず確認すべき事項までを、実務に即して網羅的に解説します。開業準備全体のスケジュールや資金計画、物件探しとの関係については、姉妹記事で詳しく扱っています。

サロン開業ロードマップ完全ガイド

なお本記事は内装業者選定・相見積もり・契約チェックの実務詳細に特化しており、開業全体の流れや資金計画は上記の総合ガイドをあわせてご覧ください。

内装を依頼できる業者の4タイプと違い

サロンの内装を依頼できる業者は、大きく分けて次の4タイプに分類できます。それぞれ得意領域・費用感・向いている規模が異なるため、まず自分のサロンにどのタイプが合うかを把握することが、相見積もり成功の第一歩です。

業者タイプの比較

[表: タイプ×費用感×得意領域×工期×向いている規模×注意点]

業者タイプ費用感(目安)得意領域工期の傾向向いている規模注意点
設計事務所(意匠設計・監理専業)設計料が別途発生するため総額は高めになりやすいデザイン性の高い空間設計、細部までのこだわり、施工監理による品質チェック設計期間が長めになりやすいこだわりの世界観を重視する中〜大規模サロン施工は別途工務店に発注するため、設計と施工の窓口が分かれる(分離発注)
工務店・内装専門施工会社中間コストを抑えやすいとされる実務的な施工力、地域の物件事情への理解比較的短め〜標準的小規模〜中規模の個人サロン全般デザイン提案力は会社によって差が大きい
設計施工一貫(デザインビルド)会社設計と施工がセットで、窓口が一本化される分、比較しやすいワンストップでの提案から施工までのスピード感標準的〜やや短めスピード重視、初めての内装発注で窓口を増やしたくないオーナー設計と施工が同一社内のため、第三者チェック機能が働きにくい面がある
居抜き専門・FC提携業者既存設備を活かす前提のため総額を抑えやすい傾向居抜き物件特有の造作・設備の見極め、原状回復との兼ね合い比較的短い居抜き物件での開業、コストを抑えたい開業者対応エリアや業態の得意・不得意が業者ごとに分かれる

設計施工分離 vs 設計施工一貫のメリット・デメリット

設計施工分離(設計事務所+工務店)

  • メリット: 設計者が第三者の立場で施工品質をチェックできる、デザイン性を追求しやすい
  • デメリット: 窓口が2つになり調整の手間が増える、設計料が別途かかる

設計施工一貫(デザインビルド)

  • メリット: 窓口が一本化されスピーディ、トータルコストの見通しが立てやすい
  • デメリット: 設計と施工が同じ会社のため、コストや品質を客観的にチェックする第三者機能が働きにくい

どちらが優れているというものではなく、予算・こだわりの度合い・開業までの時間的余裕によって向き不向きが変わります。

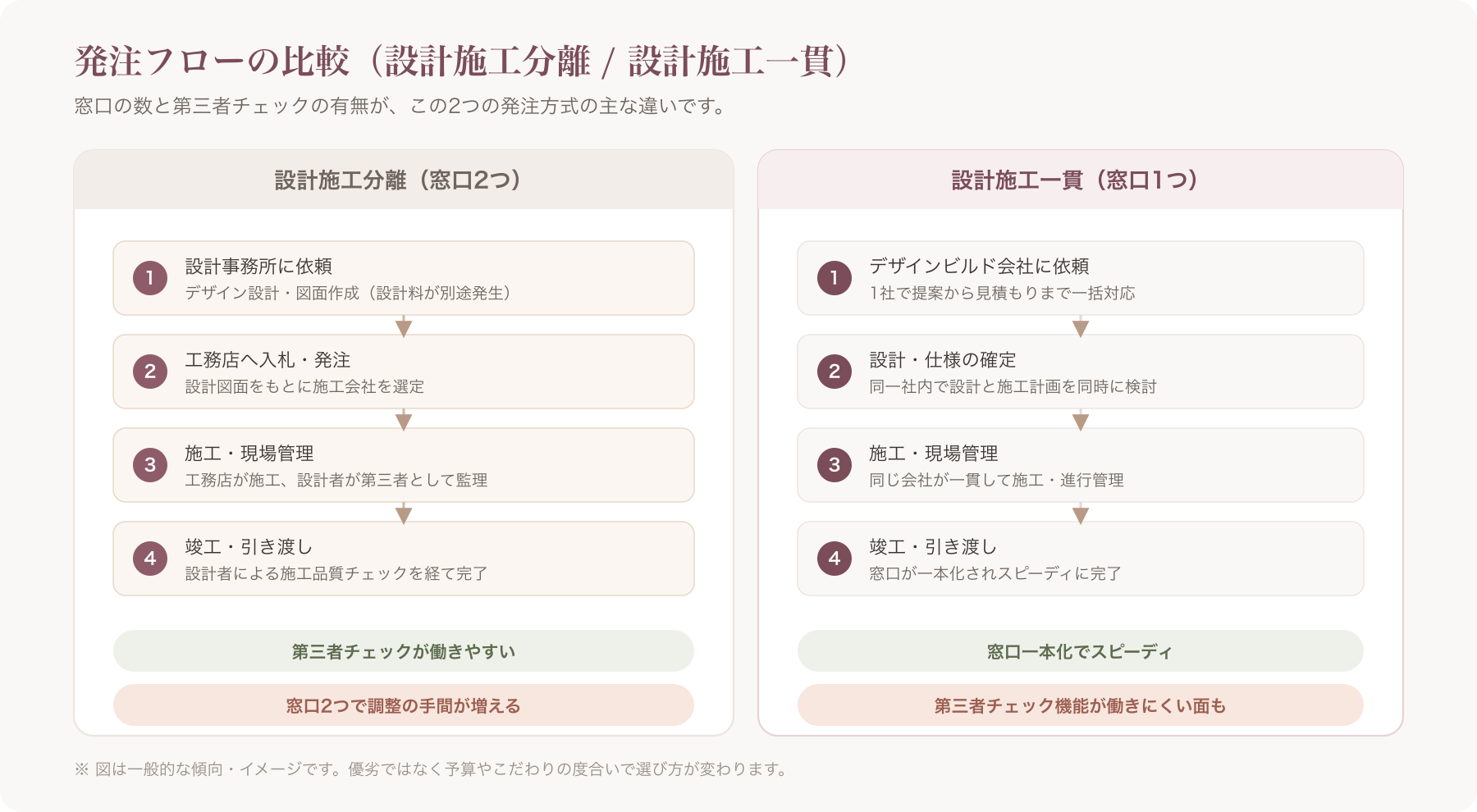

発注フロー比較図(設計施工分離/一貫の流れ)
発注フロー比較図(設計施工分離/一貫の流れ)


相見積もりを取る前の準備

相見積もりは「条件を揃えて依頼する」ことが最も重要です。業者ごとに前提条件が異なると、見積金額を単純比較できず、かえって判断を誤ります。依頼前に以下の項目を整理しておきましょう。

決めておくべき項目チェックリスト

  • 業態(美容室/ネイル/まつげ/エステ/リラク・整体等)
  • 席数・台数(シャンプー台数、施術ベッド数、ネイルデスク数など)
  • 延床面積・専有面積
  • 居抜きかスケルトン(内装が何もない状態)かの別
  • 給排水・電気容量の現況(前テナントの設備が使えるか)
  • 希望開業日(そこから逆算した工期の許容範囲)
  • 予算上限(内装工事費・設計費・什器費を分けて)
  • 譲れない設備・仕様(シャンプー台数、待合スペースの有無等)

同条件比較のための簡易依頼シート例

相見積もりを依頼する際は、口頭説明だけでなく簡単な依頼シート(1〜2枚程度)を用意して各社に同じ内容を伝えると、見積もりの前提条件が揃いやすくなります。記載項目の例は以下の通りです。

  1. 物件概要(住所、面積、現況写真または図面)
  2. 業態と希望レイアウト(席数・動線イメージ)
  3. 希望する仕上げグレード(高級感重視/シンプル重視等)
  4. 予算感(総額の上限目安)
  5. 希望工期・開業希望日
  6. 見積もり依頼範囲(設計のみ/施工のみ/設計施工一式)

物件契約前後で依頼できる範囲が変わる点に注意

物件の賃貸借契約前は、貸主の許可が下りていないため詳細な現地調査や工事着手はできず、概算見積もりの依頼にとどまるのが一般的です。契約後でなければ壁を剥がしての詳細調査ができない物件もあるため、「契約前概算」と「契約後詳細」の2段階で見積もりを取る前提を業者と共有しておくとスムーズです。


相見積もりの正しい取り方(手順・マナー)

依頼社数は何社が適切か

相見積もりを依頼する社数は、一般的に2〜3社程度が目安とされています。社数が多すぎると、各業者にかける現地調査・提案作成の負担が増え、結果として1社あたりの提案の作り込みが浅くなったり、対応の優先順位が下がったりする弊害が指摘されることがあります。逆に1社だけでは価格・提案内容の妥当性を判断する基準がなく、比較検討の意味が薄れます。

相見積もりの標準的な流れ

  1. 問い合わせ: 業者のWebサイトや紹介経由で連絡、簡易依頼シートを共有
  2. 現地調査: 業者が物件を訪問し、現況を確認
  3. 提案: レイアウト案・仕様案の提示
  4. 見積提出: 提案内容に基づいた見積書の提出
  5. 比較検討: 複数社の見積もりを条件を揃えて比較
  6. 契約: 発注先を決定し契約書を締結

断る際のマナー・角を立てない例文

相見積もりで発注に至らなかった業者にも、調査や提案の労力をかけてもらっている以上、きちんと連絡を入れるのが望ましいマナーです。

「この度は現地調査・お見積もりのご対応をいただき誠にありがとうございました。社内で慎重に検討させていただいた結果、今回は他社様にお願いすることといたしました。ご丁寧なご提案をいただき大変参考になりました。またの機会がございましたらどうぞよろしくお願いいたします。」

現地調査立ち会い時の確認点

現地調査には可能な限り立ち会い、その場で以下を業者に確認しておくと、後の見積もり内容の精度が上がります。

  • 既存配管の位置(給排水管がシャンプー台・トイレ等の希望位置に対応できるか)
  • 電気容量(現状のアンペア数で希望する設備・空調を賄えるか、増設が必要か)
  • 消防設備の有無(火災報知器、誘導灯、消火器の設置状況)
  • 天井裏・床下の状態(構造や配管の劣化がないか)

見積書の比較チェックリスト(表で提示)

複数社から見積もりが揃ったら、項目ごとに横並びで比較します。総額だけで判断せず、内訳のレベルで比較することが重要です。

[表: 比較項目(解体/電気/給排水/内装仕上げ/什器/設計監理費/諸経費/申請費用/追加工事想定/支払い条件・工期)× 業者A/B/C]

比較項目業者A業者B業者C
解体工事費
電気工事費
給排水工事費
内装仕上げ工事費
什器・造作家具費
設計監理費
諸経費(現場管理費等)
各種申請費用(確認申請等)
追加工事の想定範囲・単価
支払い条件(着手金・中間金・完了金の配分)
工期(着工〜引き渡し)

相見積もり比較表テンプレートのサンプル図
相見積もり比較表テンプレートのサンプル図

「一式」表記の危険性と内訳を求める交渉法

見積書に「内装工事一式 ○○円」とだけ記載され、詳細な内訳が示されないケースは注意が必要です。「一式」表記が多い見積もりは、後から「これは含まれていなかった」という認識齟齬による追加請求のリスクが相対的に高まります。比較検討の段階で「解体・電気・給排水・仕上げ・什器の項目ごとに金額を分けた内訳をいただけますか」と依頼し、内訳を出さない、あるいは出し渋る業者には注意を払うとよいでしょう。

追加費用が発生しやすいポイント

  • 既存配管の劣化: 解体してみたら配管が老朽化しており交換が必要になるケース
  • 電気容量不足: 想定より多くの電気設備(美容機器、空調、複数のシャンプー台等)を使う場合に幹線の増設が必要になるケース
  • 床・壁・天井内部の想定外の劣化: 特に居抜き物件やスケルトンでも築年数が古い物件で発生しやすい

これらは着工前の調査だけでは完全に把握できないこともあるため、見積もり段階で「追加費用が発生しうる代表的なケースとその場合の概算単価」を事前にヒアリングしておくと、想定外の請求に備えやすくなります。


坪単価の目安と業態別の違い

内装工事費用は「坪単価」で語られることが多いですが、業態・グレード・居抜きかスケルトンかによって大きく変動するため、あくまで目安として捉える必要があります。

業態別のコスト傾向(目安)

  • 美容室: シャンプー台の給排水・電源工事、セット面の造作、鏡・照明計画など設備投資が比較的重くなりやすい傾向
  • ネイルサロン: 給排水設備の依存度が低く、デスク・チェア中心のため他業態より内装コストを抑えやすい傾向
  • まつげサロン: 個室・半個室の間仕切り、照明・空調計画に配慮が必要になりやすい
  • エステ: ベッド周りの防水・遮光・空調、個室化のための間仕切り工事が加わりやすい
  • リラク・整体: 施術ベッドや床材(畳・マット等)の仕様によりコスト差が出やすい

居抜き vs スケルトンの費用差

居抜き物件は前テナントの設備(給排水配管、空調、内装仕上げの一部)を引き継げるため、スケルトン物件と比べて初期の内装費用を抑えられる傾向があるとされています。ただし、業態が異なる居抜き(例: 飲食店の居抜きを美容室にする場合)では設備の転用が難しく、結果的にスケルトンに近い工事範囲になることもある点に注意が必要です。

コストを削ってよい部分・削るべきでない部分

削減を検討しやすい部分削減を避けたい部分
内装の装飾性(造作の一部を既製品家具で代替等)給排水・電気容量などのインフラ設備
待合スペースの造作グレード消防設備・安全設備
一部什器のグレードダウン換気・空調(施術環境や薬剤臭対策に関わる部分)

見た目のデザイン性は後からある程度手を加えられますが、給排水・電気容量・安全設備は工事後の変更コストが大きいため、初期段階での妥協は避けたい部分です。


美容業態特有の設備要件と業者の対応力

業態によって求められる設備要件は異なり、業者側の対応実績によって提案の精度が大きく変わります。

業態別の主な設備ポイント

  • 美容室: シャンプー台の給排水・電源容量、複数台設置時の同時使用を想定した電気容量の確保
  • ネイル・まつげ: 施術に適した照度計画(手元・目元の見えやすさ)、消臭・換気対策(除光液・グルー等の臭気)
  • エステ: 個室ごとの空調・遮光、防水性のある床材・壁材
  • リラク・整体: 施術スペースの防音・遮音、床の耐荷重(マッサージベッド等)

資格・免許に関する業態差の整理

内装計画そのものと直接関係する話ではありませんが、業態ごとに必要な資格・許認可の前提が異なる点は内装業者との打ち合わせでも意識しておく必要があります。まつげエクステンションの施術は美容師法上、美容師免許を要する行為とされています。一方でネイル・エステの施術自体には美容師免許は不要とされていますが、業態によって保健所への届出要否や構造設備基準の適用が異なります。リラク・整体については、あん摩マッサージ指圧師・はり師・きゅう師等の国家資格(あはき法対象施術)を伴うか、資格を要さないリラクゼーションとして提供するかによって扱いが異なるため、施術内容に応じて所轄窓口・専門家に確認することが望ましいです。これらの資格・許認可の要否と内装の構造設備基準がどう連動するかは、後述の「契約前に必ず確認すべき事項」および業態別の開業記事で詳しく扱います。

業者への確認質問例

  • 「これまでに当社と同じ業態(美容室/ネイル/まつげ/エステ/リラク・整体)の施工実績はありますか」
  • 「保健所の構造設備基準について、施工時にどのような対応をしていますか」
  • 「臭気・換気対策として具体的にどのような提案ができますか」

同業態での施工実績が豊富な業者は、業態特有の失敗しやすいポイントを事前に把握していることが多く、提案の質を見極める材料になります。


良い業者を見抜く判断基準チェックリスト

  • 施工事例・実績を具体的に開示できるか(写真・件数・業態の内訳など)
  • 工事保険・賠償責任保険に加入しているか
  • 建設業許可を保有しているか(工事金額によっては法律上必要になる場合があるため確認)
  • 契約書の内容が明確で、保証・アフター対応が明示されているか
  • 問い合わせ・質問への返信スピードが適切か
  • 見積もりの内訳を求めた際に、誠実に開示してくれるか
  • 追加費用が発生しうるケースを事前に説明してくれるか

これらは単独の項目だけで判断するのではなく、複数の観点を総合して「信頼して発注できるか」を見極める材料として活用してください。


契約前に必ず確認すべき事項

契約書を交わす前に、以下の事項を必ず確認しましょう。曖昧なまま契約すると、トラブル時に責任の所在が不明確になりがちです。

工期・支払い条件

  • 工期(着工日・引き渡し予定日)と、遅延した場合の取り決め(遅延損害の扱い等)が契約書に明記されているか
  • 追加工事が発生した場合の承認フロー(誰が・どのタイミングで・書面で承認するか)が明確か
  • 支払いサイト(着手金・中間金・完了金の配分)は、一般的には着手金・中間金・完了金の3段階に分けるケースが多いとされていますが、具体的な比率は業者や契約内容により異なるため、必ず個別に確認してください

建築・消防・保健所関連の確認(本記事の主題外の詳細は専門家へ)

内装工事には、建築基準法上の用途変更・確認申請の要否、内装制限(不燃材料の使用義務等)、消防法上の設備基準(火災報知器・誘導灯・消火器等)が関わってきますが、これらは物件の規模・用途・所在する自治体によって取り扱いが異なります。設計者・施工業者だけに任せきりにせず、所轄の建築指導課や消防署へ事前相談することをおすすめします。

美容室・ネイル・まつげサロン等では保健所への美容所開設届等が必要になる場合があり、構造設備基準も自治体によって解釈・運用が異なることがあります。工事着工前に所轄保健所へ事前相談し、図面段階で確認を受けておくとトラブルを避けやすくなります。

自宅サロンの場合の特定商取引法上の表示

自宅の一部を店舗として利用する自宅サロンの場合、通信販売等でウェブ上から予約を受け付ける形態などでは特定商取引法に基づく事業者の住所表示義務が問題となることがあります。実務上は「予約確定後に住所を案内する」といった配慮運用を採用している例もあるとされますが、これが自身のケースで表示義務の要件を満たすかどうかは個別の事業形態によって判断が分かれるため、専門家(弁護士・行政書士等)に確認することをおすすめします。

契約書の条項について

契約書に免責条項や不明瞭なキャンセル規定・追加費用条項がある場合、消費者契約法との関係で問題となる可能性が指摘されることがあります。契約内容に疑問がある場合は、署名前に弁護士等の専門家に確認することをおすすめします。

なお、内装工事の契約自体には薬機法・景品表示法・資金決済法・個人情報保護法は直接関係しないため、本記事ではこれらの論点は扱いません。開業後の広告表現や決済・顧客情報の取り扱いについては、別テーマの記事で扱います。


トラブル事例と回避策

内装工事で実際に起こりやすいとされるトラブルのパターンを、一般化した例(特定の業者・案件を指すものではありません)で紹介します。

事例1: 口約束による追加請求

打ち合わせの場で「この部分もついでにやっておきます」と口頭で合意した内容が、後になって追加費用として請求されるケース。口頭でのやり取りは記憶違いや認識の齟齬が起きやすく、言った言わないのトラブルに発展しがちです。

回避策: 変更・追加の指示は必ず書面(メールやチャットでも可)で残し、金額・内容・承認者を明記した記録を双方で共有する。

事例2: 工期遅延による開業日のずれ込み

資材の入荷遅延や、現場での想定外の劣化発見により工期が延び、既に告知していた開業日を延期せざるを得なくなるケース。

回避策: 契約時点で工期に一定の余裕(バッファ)を持たせる、進捗確認の頻度をあらかじめ業者と合意しておく、開業日の告知は工事の進捗がある程度固まってから行う。

事例3: 竣工後の是正対応の齟齬

引き渡し後に不具合(建付けの悪さ、仕上げの傷等)が見つかったが、業者側が「引き渡し済み」を理由に対応を渋るケース。

回避策: 竣工検査(引き渡し前の最終確認)を必ず実施し、指摘事項を「是正リスト」として書面で取り交わし、いつまでに・誰が対応するかを明記してから引き渡しを受ける。


内装完成後、開業準備の最終チェックへ

内装工事が完成した後は、什器の搬入・設置や保健所の検査対応と並行して、HPや予約受付の準備を進めておくと開業日当日の運営がスムーズになります。開業までの全体スケジュールや、内装以外の準備項目については以下をあわせてご確認ください。

サロン開業ロードマップ完全ガイド


よくある質問(FAQ)

Q. 相見積もりは何社に依頼するのが適切ですか。 A. 一般的には2〜3社程度が目安とされています。社数を増やしすぎると、各業者の提案作成にかけられる労力が分散し、提案の質が下がる可能性が指摘されることもあります。まずは2〜3社を目安に、条件を揃えて依頼することをおすすめします。

Q. 相見積もりを取ると業者に嫌がられませんか。 A. 内装工事のような高額な発注において相見積もりを取ること自体は一般的な商慣習であり、多くの業者は前提として想定しています。ただし現地調査や提案作成には業者側の労力がかかるため、依頼時に「他社にも見積もり依頼をしている」旨を正直に伝え、発注に至らなかった場合は誠実にお断りの連絡を入れるなど、マナーを守った進め方を心がけるとよいでしょう。

Q. 見積もりの提出は無料ですか。 A. 多くの業者では概算見積もりの提出までは無料としているケースが一般的とされていますが、詳細設計や図面作成を伴う提案の場合は有料となることもあります。依頼前に「見積もり・提案の範囲でどこまで無料か」を確認しておくと安心です。

Q. 内装工事の工期はどれくらいを見ておけばよいですか。 A. 規模や工事範囲、居抜きかスケルトンかによって大きく異なるため一概には言えませんが、業者から提示される工期には一定の余裕を見込んでおくことが望ましいとされています。開業日の告知は、工期の見通しがある程度固まってから行うことをおすすめします。

Q. 居抜き物件でも相見積もりは必要ですか。 A. 居抜きの場合でも、引き継げる設備の範囲や追加で必要な工事範囲は業者によって見立てが異なることが多く、相見積もりを取ることで想定外の費用を事前に把握しやすくなります。居抜きだからといって相見積もりを省略する必要はありません。

Q. 保健所の検査はいつ依頼すればよいですか。 A. 美容所開設届等に伴う保健所の検査依頼のタイミングは自治体によって運用が異なるため、着工前の設計段階で所轄の保健所に事前相談しておくことをおすすめします。工事完了後に基準を満たしていないことが判明すると手戻りが発生するため、図面段階での確認が望ましいとされています。


本記事の内容は一般的な情報提供を目的としたものであり、個別の物件・契約・法令適用の可否を保証するものではありません。法令・許認可・契約に関する具体的な判断は、必ず専門家(弁護士・行政書士・建築士・税理士等)および所轄の行政窓口(建築指導課・消防署・保健所等)にご確認ください。料金・キャンペーン等の条件は変更される可能性があるため、最新情報は各社公式サイトでご確認ください。
