開業ロードマップ・全体チェックリスト
エステサロン開業の流れ|保健所への届出は必要か・美容師免許は不要かを整理
最終更新: 2026年7月2日
「エステサロンは保健所への届出が不要」という話を聞いたことがある方は多いはずです。しかし、これは半分正しく半分誤解を招く情報です。一般的なフェイシャル・ボディ・痩身エステであれば美容所開設届の対象外という整理が広く知られていますが、扱う設備や施術内容によっては別の確認が必要になるケースがあります。本記事では、保健所への届出の要否、美容師免許の要不要、まつげエクステとの境界線、開業までの具体的な手順を、セルフ診断表とチェックリスト付きで整理します。
エステサロンに保健所への届出は必要か
結論から言うと、一般的なエステサロン(フェイシャル・ボディトリートメント・痩身など)は、美容師法上の「美容」に該当しないため、美容所としての開設届出の対象外というのが広く共有されている整理です。ただし、これは業態や設備によって例外があり、最終判断は必ず所轄の保健所へ確認する必要があります。
美容室・理容室との違い

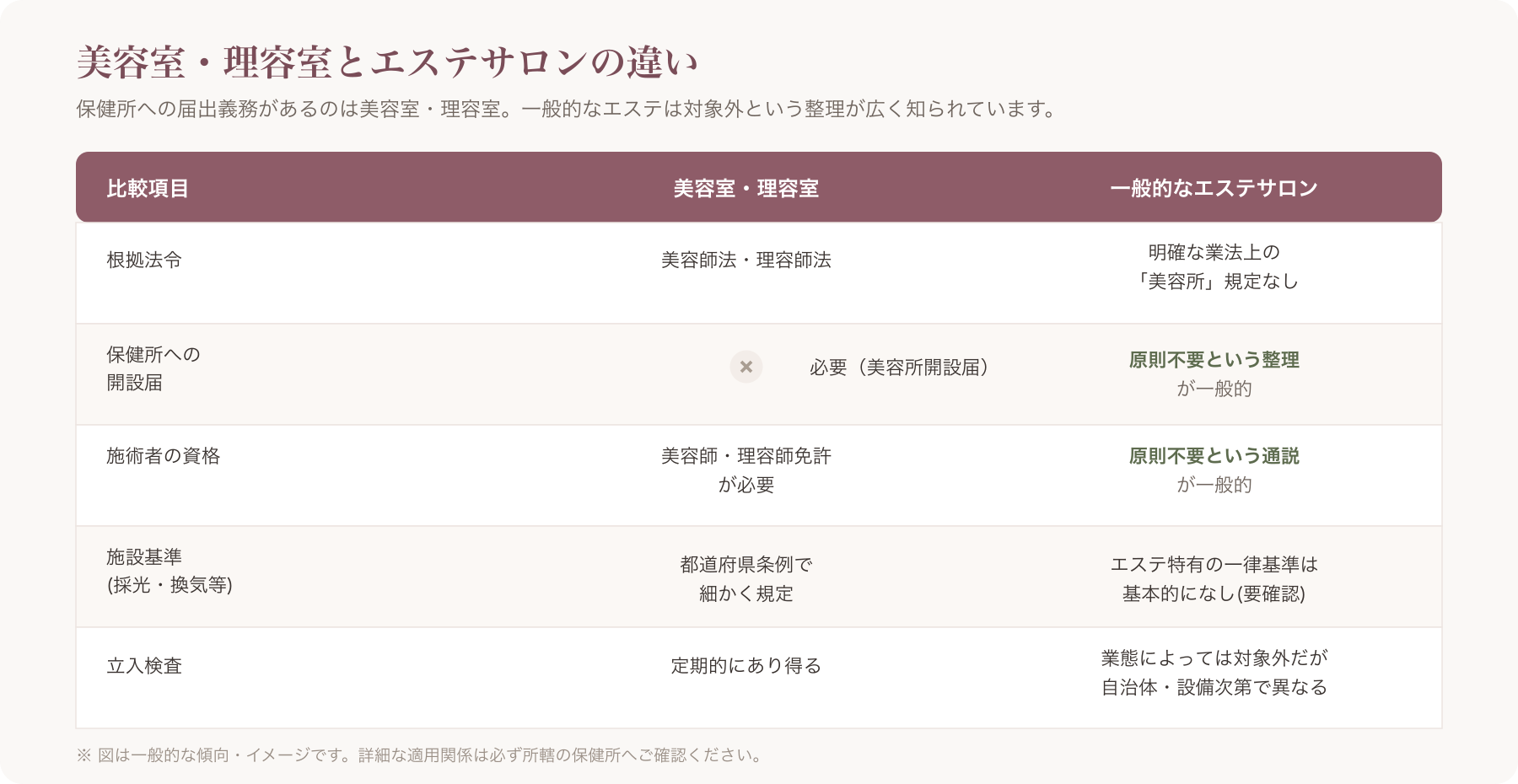

保健所への届出義務がある美容室・理容室と、エステサロンとの違いを整理すると以下の通りです。
| 項目 | 美容室・理容室 | 一般的なエステサロン |
|---|---|---|
| 根拠法令 | 美容師法・理容師法 | 明確な業法上の「美容所」規定なし |
| 保健所への開設届 | 必要(美容所開設届) | 原則不要という整理が一般的 |
| 施術者の資格 | 美容師免許・理容師免許が必要 | 原則不要という通説が一般的 |
| 施設基準(採光・換気・消毒設備等) | 都道府県条例で細かく規定 | エステ特有の一律基準は基本的になし(自治体・設備により確認要) |
| 立入検査 | 定期的にあり得る | 業態によっては対象外だが、自治体・設備次第で異なる |
〔出典: 美容師法・理容師法の一般的な解説に基づく整理。詳細な適用関係は必ず所轄の保健所・都道府県の担当窓口に確認してください(参照2026-06-29)〕
例外として確認が必要なケース
以下のような設備・施術を扱う場合は、一般的なエステの整理がそのまま当てはまらない可能性があるため、開業前に必ず所轄の保健所へ相談してください。
- 医療用レーザー脱毛に類似する強い出力の光美容機器を扱う場合
- 針を使用する施術(アートメイク、鍼灸的な施術等)を行う場合
- 強い薬剤やケミカルピーリング等、肌への浸透性が高い施術を行う場合 -岩盤浴やサウナ等、公衆浴場法や旅館業法の対象設備に該当し得る設備を設置する場合
「届出が不要」ということは「何も確認しなくてよい」ことを意味しません。自治体によって条例上の解釈や指導内容が異なる場合があるため、開業前には必ず所轄の保健所の窓口に電話または訪問で相談することを強く推奨します。

エステの施術に美容師免許は必要か
エステサロンでの一般的な施術(フェイシャルケア、ボディトリートメント、痩身メニューなど)には、美容師免許は原則不要というのが通説的な整理です。これは、美容師法が定める「美容」の定義が「パーマネントウェーブ、結髪、化粧等の方法により、容姿を美しくすること」といった、主に髪や顔の整容行為を対象としており、エステの施術行為が直接この定義に含まれないと解釈されているためです。
ただし、この整理はあくまで一般的な通説であり、個別の施術内容によって判断が分かれる可能性もあるため、不安がある場合は専門家(弁護士・行政書士等)や所轄の保健所に確認することをおすすめします。
まつげエクステンションは例外(美容師免許が必要)
エステ業態に隣接するサービスとして人気の高い「まつげエクステンション(まつげエクステ)」は、上記の一般エステとは扱いが異なります。まつげエクステの施術は美容師法上の「美容」に該当するとされており、施術者は美容師免許を保有している必要があるとされています。
- まつげパーマ、まつげエクステの装着・施術には美容師免許が必要とされています
- 無資格での施術は美容師法違反となるおそれがあるため、まつげメニューを追加する際は必ず事前に確認してください
- エステサロンがまつげメニューを併設する場合、美容師免許保有者を雇用する、または業務委託契約を結ぶ等の対応が必要になる場合があります
まつげエクステの資格要件は美容師法の解釈に関わる重要なポイントであるため、詳細は都道府県の担当窓口や弁護士・行政書士等の専門家に必ず確認してください。
医師法との境界(医療類似行為に注意)
エステの施術内容が、医師法が定める「医業」に抵触するおそれがある場合があります。具体的には、針を刺す行為、強い薬剤を用いる施術、医療機器に近い出力の機器を使用する行為などは、医師法や薬機法に抵触する可能性が指摘されることがあります。
「医療脱毛」と「エステ脱毛(光脱毛)」の違いのように、業界内でも境界が意識されているメニューについては、施術方法・使用機器の出力・広告表現のすべてにおいて、医師法・薬機法上の問題がないか専門家に確認した上でメニュー設計することを強く推奨します。
民間資格は法的義務ではないが実務上は推奨
エステティシャンには国家資格はなく、日本エステティック協会等の業界団体が認定する民間資格が複数存在します。これらの資格取得は法律上の義務ではありませんが、顧客からの信頼確保、施術の安全性担保、求人時のアピールなどの観点から、実務上は取得を推奨する声が業界内に多くあります。
【差別化の核】保健所確認要否セルフ診断表
自店で扱う予定の設備・施術がある場合、以下の表を目安に「保健所や専門家への事前確認」の要否をセルフチェックしてみましょう。ただし、これはあくまで一般的な目安であり、最終判断は必ず所轄の保健所・専門家へ確認してください。
| 該当する業務・設備 | 確認要否の目安 | 主な確認先 |
|---|---|---|
| 蒸しタオル・スチーマー(通常のフェイシャル用) | 一般的な範囲では確認不要とされることが多い | 念のため所轄保健所 |
| 岩盤浴・サウナ設備の設置 | 公衆浴場法等の対象になり得るため要確認 | 所轄保健所・都道府県担当課 |
| EMS機器(筋肉電気刺激・痩身用) | 機器の出力・分類により確認要否が分かれる | 所轄保健所・薬機法担当窓口 |
| 光脱毛機器(エステ脱毛) | 医療用と誤認されない広告表現・機器選定の確認が必要 | 所轄保健所・弁護士等の専門家 |
| ケミカルピーリング(薬剤を用いる施術) | 薬剤の強度・成分により医師法・薬機法との境界確認が必要 | 所轄保健所・専門家 |
| まつげエクステ・まつげパーマ | 美容師免許の保有が前提となるとされる | 都道府県担当窓口・専門家 |
| 針を使用する施術(アートメイク等) | 医師法との境界に関わるため要確認 | 所轄保健所・専門家 |
この表はあくまで一般的な傾向を整理した目安であり、法令の確定的な解釈を示すものではありません。開業前には必ず所轄の保健所、必要に応じて弁護士・行政書士等の専門家に個別相談してください。
エステサロン開業までの全体フローとタイムライン

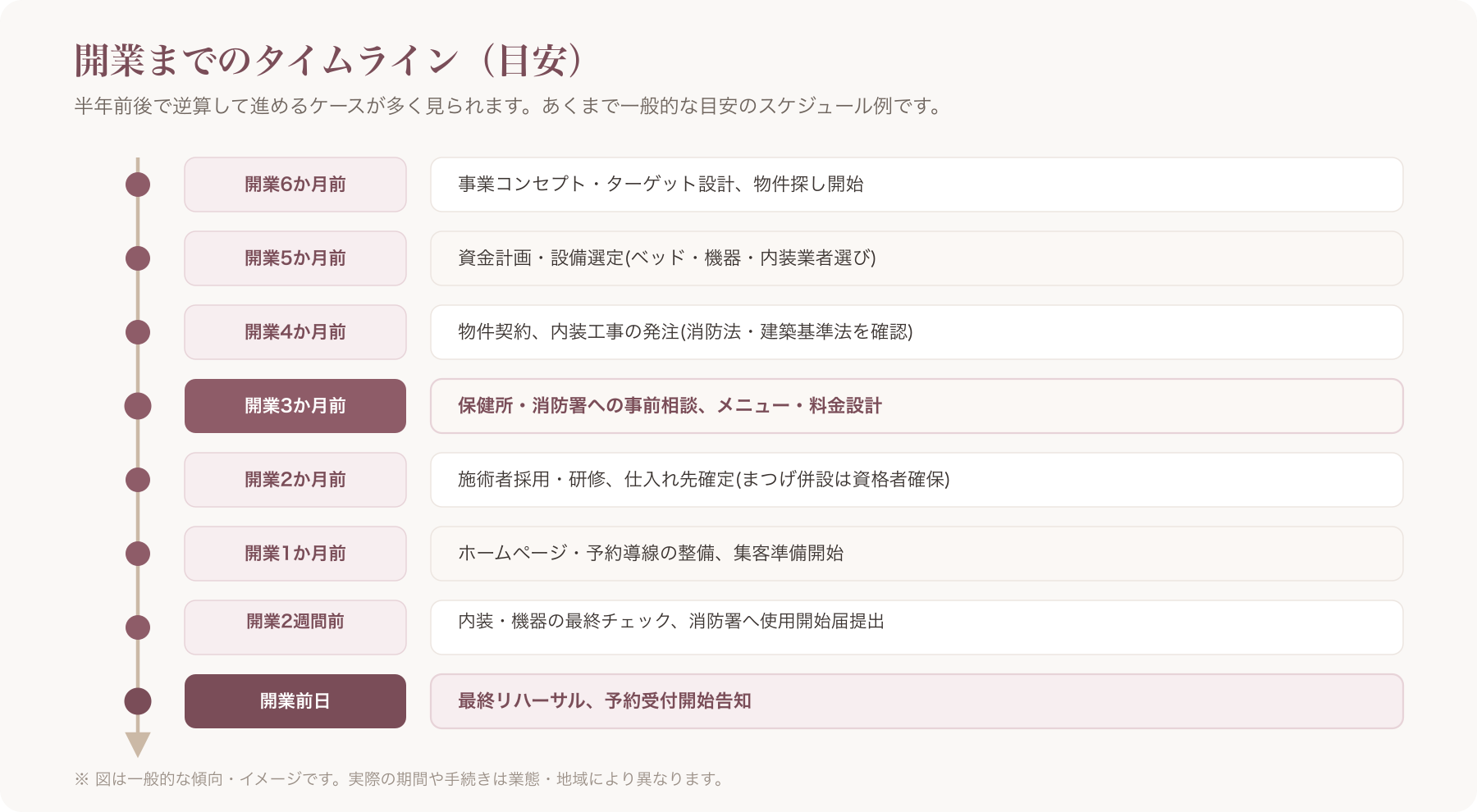

エステサロンの開業準備は、一般的に半年前後の期間をかけて逆算的に進めるケースが多く見られます。以下はあくまで目安のスケジュール例です。
| 時期 | やること | 備考 |
|---|---|---|
| 開業6か月前 | 事業コンセプト・ターゲット設計、物件探し開始 | 自宅サロンか路面店かで動きが変わる |
| 開業5か月前 | 資金計画・設備選定(ベッド・機器・内装業者選び) | 初期費用の見積もり取得 |
| 開業4か月前 | 物件契約、内装工事の発注 | 消防法・建築基準法の確認はこの段階で |
| 開業3か月前 | 保健所・消防署への事前相談、メニュー・料金設計 | 該当設備がある場合は必ず相談 |
| 開業2か月前 | 施術者採用・研修、仕入れ先確定 | まつげメニュー併設時は資格保有者確保 |
| 開業1か月前 | ホームページ・予約導線の整備、集客準備開始 | 独自ドメインでのHP公開なども検討 |
| 開業2週間前 | 内装・機器の最終チェック、消防署への使用開始届提出 | 提出先・時期は所轄消防署へ確認 |
| 開業前日 | 最終リハーサル、予約受付開始告知 | プレオープンイベント等も検討 |

各段階の初期費用目安レンジ
エステサロンの開業費用は、自宅サロン・テナント型・フランチャイズ等の形態によって大きく異なります。一般的に語られる目安レンジは以下の通りですが、地域・規模・設備投資額により大きく変動するため、あくまで参考情報としてご覧ください。
- 自宅サロン(1台ベッド・小規模改装程度): 目安として数十万円〜100万円程度
- テナント型(賃貸物件・内装工事あり): 目安として300万円〜1,000万円程度
- 高機能な痩身・脱毛機器を導入する場合: 機器1台あたり数十万円〜数百万円程度が別途必要になることが多い
これらはあくまで一般的に語られる目安であり、実際の費用は物件条件・地域・設備グレードにより大きく異なります。詳細な資金計画は税理士や商工会議所等の専門家に相談することをおすすめします。
開業時に必要な届出・手続き一覧(保健所以外)
保健所への届出以外にも、エステサロン開業時に必要となる代表的な手続きを整理します。
| 手続き | 提出先 | タイミングの目安 | 備考 |
|---|---|---|---|
| 個人事業の開業届 | 税務署 | 事業開始から1か月以内が目安とされる | 所得税法上の規定。詳細は税理士・税務署へ確認 |
| 青色申告承認申請書 | 税務署 | 開業から2か月以内が目安とされる | 提出しない場合は白色申告になる |
| 防火対象物使用開始届 | 所轄消防署 | 使用開始前(目安として7日前程度と言われることが多い) | テナントの用途・規模により要否が変わるため要確認 |
| 内装・避難経路の建築基準法上の確認 | 所轄の建築指導課等 | 内装工事着手前 | 用途変更を伴う場合は特に要確認 |
| 特定商取引法に基づく表示 | (自社サイト・広告に表示) | サービス提供開始前 | 通信販売・特定継続的役務提供に該当する場合の表示義務 |
| 消防用設備等の設置(該当する場合) | 所轄消防署 | 内装工事と並行 | 床面積・用途により義務内容が異なる |
消防法・建築基準法に関する届出は、テナントの用途区分や床面積によって義務内容が大きく異なります。必ず所轄の消防署・自治体の建築指導課、および内装業者を通じて個別に確認してください。
自宅サロンの場合の注意点
自宅の一室や離れを使ってエステサロンを開業するケースも増えています。この場合、特定商取引法上の表示義務との整合性に注意が必要です。
エステの施術メニューが特定商取引法上の「特定継続的役務提供」等に該当する場合、通信販売や役務提供に関する表示義務が生じる可能性があります。この場合、事業者の住所・連絡先等の表示が求められることがありますが、プライバシー保護の観点から「予約確定後にご案内します」といった配慮運用を行っているサロンも見られます。ただし、この運用が特定商取引法上の表示義務を満たすかどうかは個別の状況によって判断が分かれるため、必ず弁護士や行政書士等の専門家に確認した上で対応することをおすすめします。
また、自宅の一部を事業用に使用する場合、賃貸物件であれば「事業利用可」の契約内容になっているか、持ち家であっても近隣とのトラブル防止の観点から、駐車スペースや来店時間帯への配慮も検討しておくとよいでしょう。
施術メニュー表示・広告で注意したい薬機法・景品表示法
エステサロンの集客において、施術メニューや広告の表現には薬機法・景品表示法上の注意が必要です。「痩せる」「シミが消える」「必ず効果が出る」といった効果効能を断定する表現、「業界No.1」「絶対に」といった最上級・優良誤認を招く表現は、景品表示法上の不当表示規制の対象となり得るため避ける必要があります。〔出典: 消費者庁 景品表示法 (参照2026-06-29)〕
また、化粧品的な効能効果を標榜する表現や、医薬品的な効果を暗示する表現は薬機法上の広告規制にも触れる可能性があるため、メニュー表・チラシ・SNS投稿・口コミ返信の文言まで注意深くチェックすることが望まれます。
こうしたNG表現のチェックを補助する仕組みとして、サロン向けSaaSの「VANNA」には、メニュー説明文や販促文言を入力する際に薬機法・景品表示法に抵触しやすい表現へ簡易的な注意喚起を表示する「NG表現自動注意表示」機能があります。これはあくまで簡易チェックの支援であり、法令適合を保証するものではないため、最終的な広告表現の適法性は弁護士等の専門家に確認する必要があります。
VANNAは美容室・ネイル・まつげ・エステ・リラク/整体等の個人・零細サロン向けオールインワンSaaSで、初期費用0円、月額はProプラン¥3,300(税込)から利用できます。一方で、申込時にクレジットカード登録が必要、サポートはメール中心で電話サポートはない、他社サービスからの自動移行はなくCSV取込での手作業が発生する、SMS通知には対応していない(LINE連携はMax以上のプラン)といった点も正直にお伝えしておきます。現在プレオープン中で、2026年7月31日申込分までは通常1か月のところ2か月無料となるトライアル条件が案内されていますが、こうした期間限定条件は変更される可能性があるため、最新情報は必ず公式料金ページでご確認ください。
開業前チェックリスト(保存版)
保健所編
- 自店の施術内容(蒸しタオル、EMS、光脱毛、ケミカルピーリング等)を洗い出した
- 上記のセルフ診断表で「確認要」に該当する項目がないか確認した
- 該当項目がある場合、所轄の保健所へ事前相談の連絡をした
- まつげエクステ等の併設メニューがある場合、美容師免許保有者の確保状況を確認した
- 医療類似行為に該当し得る施術がないか、専門家に確認した
周辺手続き編
- 税務署への개業届(個人事業の開業届)の提出準備をした
- 青色申告承認申請書の提出要否を検討した
- テナント契約時に用途区分・床面積を確認し、消防法上の届出要否を消防署に確認した
- 内装工事着手前に建築基準法上の確認を業者・自治体に依頼した
- 自宅サロンの場合、特定商取引法上の表示義務(住所表示等)について専門家に確認した
- メニュー表・広告文言に薬機法・景品表示法上のNG表現がないかチェックした
- 予約受付・顧客管理の仕組み(HP・予約システム等)を準備した
よくある質問(FAQ)
Q1. エステサロンを開業する前に保健所へ相談するべきですか。 A. 一般的なフェイシャル・ボディエステであれば美容所開設届の対象外とされることが多いですが、扱う設備や施術内容によっては個別の確認が必要になる場合があります。開業前に一度、所轄の保健所へ電話や訪問で相談しておくことをおすすめします。
Q2. エステ脱毛と医療脱毛はどう違うのですか。 A. 医療脱毛は医師の管理のもとで行われるレーザー脱毛等を指し、エステ脱毛(光脱毛)は光美容機器を用いた施術を指すのが一般的な整理です。出力や施術範囲によって扱いが異なるため、機器の選定や広告表現においては医師法・薬機法上の境界に注意が必要です。詳細は専門家や所轄の窓口に確認してください。
Q3. 自宅の一室でエステサロンを開業する場合、住所は公開しなければなりませんか。 A. 特定商取引法上の表示義務に該当する場合、原則として住所表示が求められる可能性がありますが、「予約確定後にご案内する」といった配慮運用を行っているサロンも見られます。ただしこの運用が法的要件を満たすかは個別事情により判断が分かれるため、必ず専門家に確認してください。
Q4. まつげエクステのメニューを後から追加したい場合、何に注意すればよいですか。 A. まつげエクステの施術は美容師法上の「美容」に該当し、美容師免許保有者による施術が必要とされています。無資格での施術は法令違反のおそれがあるため、資格保有者の雇用・業務委託契約等の体制を整えた上で導入することが必要です。
Q5. 個人事業として開業届はいつまでに出す必要がありますか。 A. 一般的には事業開始から1か月以内に税務署へ開業届を提出することが目安とされています。ただし提出が遅れた場合の扱いや青色申告との関係については税理士や税務署に確認することをおすすめします。
本記事は一般的な情報整理を目的としたものであり、個別の法令適用や届出要否の最終判断を保証するものではありません。開業にあたっては必ず所轄の保健所・消防署・税務署・自治体窓口、および弁護士・行政書士・税理士等の専門家に個別にご確認ください。
