開業ロードマップ・全体チェックリスト

美容室・サロン開業6ヶ月前にやることチェックリスト完全版

最終更新: 2026年7月2日

開業準備は「逆算」が9割

「独立してサロンを持ちたい」と決めたその日から、開業日までのカウントダウンは始まっています。ただし、多くの開業準備ガイドは「何をすべきか」の項目列挙にとどまり、「いつまでに」着手すべきかという時間軸への言及が手薄になりがちです。

結論から言うと、開業準備における最大の分水嶺は「開業6ヶ月前」です。この時点で、コンセプト・資金計画・物件・資格・情報発信の土台という5つの意思決定が同時並行で動き出すため、6ヶ月前の過ごし方が開業後の資金繰りや集客の初速を大きく左右します。

この記事は、美容室・ネイルサロン・まつげサロン・エステ・リラクゼーション/整体など業種を問わず、自宅サロン・テナント出店のどちらを検討している方にも共通する「開業6ヶ月前フェーズ」の実務に的を絞って、チェックリスト形式で詳しく解説します。開業準備全体の流れ(集客・リピート施策まで含めた総合的な話)は、まず全体像から押さえたい方向けの別記事にまとめています。

サロン開業ロードマップ完全ガイド

本記事は、その全体ガイドのうち「6ヶ月前」という1時点にフォーカスし、より実務的・具体的なチェックリストとして掘り下げたものです。5ヶ月前・4ヶ月前以降の各フェーズについては、それぞれ専用の記事で解説していますので、あわせてご参照ください。


なぜ「6ヶ月前」から逆算すべきか

開業準備には、次のような標準的なリードタイムの目安があります(業種・地域・物件状況によって大きく変動するため、あくまで目安として捉えてください)。

  • 物件探し〜契約:1〜3ヶ月程度
  • 内装工事・設計:契約後1〜2ヶ月程度
  • 保健所への相談・届出・検査:内装完了前後で複数回のやり取りが発生することが多い
  • 什器・備品の発注〜納品:1ヶ月前後
  • 集客・情報発信の準備(HP・SNS・予約導線):最低でも1〜2ヶ月の露出期間が望ましいとされる

これらを開業日から逆算すると、物件契約から内装完了までの期間だけで3〜5ヶ月程度が必要になるケースが多く、その手前で「どんな店にするか」「いくら必要か」という意思決定を終えておく必要があります。つまり、6ヶ月前は「決める」フェーズの入り口にあたります。

早すぎ・遅すぎのリスク

  • 準備を始めるのが遅すぎる場合: 物件契約を焦って条件の悪い物件を選んでしまう、保健所の是正指摘を受けて内装のやり直しが発生する、開業直後に集客導線が何も無く空白期間ができる、といったリスクがあります。
  • 物件契約だけを早めすぎる場合: 内装や届出の準備が整う前に賃料が発生し、いわゆる「空家賃」の負担期間が長引くリスクがあります。

業種によって準備期間の重みづけは変わる

美容室は保健所の確認事項(洗面設備・消毒設備等)が明確に定められている一方、ネイル・まつげ・エステ・リラクゼーション/整体は美容師法上の届出対象外となるケースが一般的で、物件面の手続き負荷が相対的に軽い傾向があります。ただし、業態によって必要な資格や届出は異なるため、この後の「資格・届出の下調べ」セクションおよび所轄の窓口で個別に確認してください。

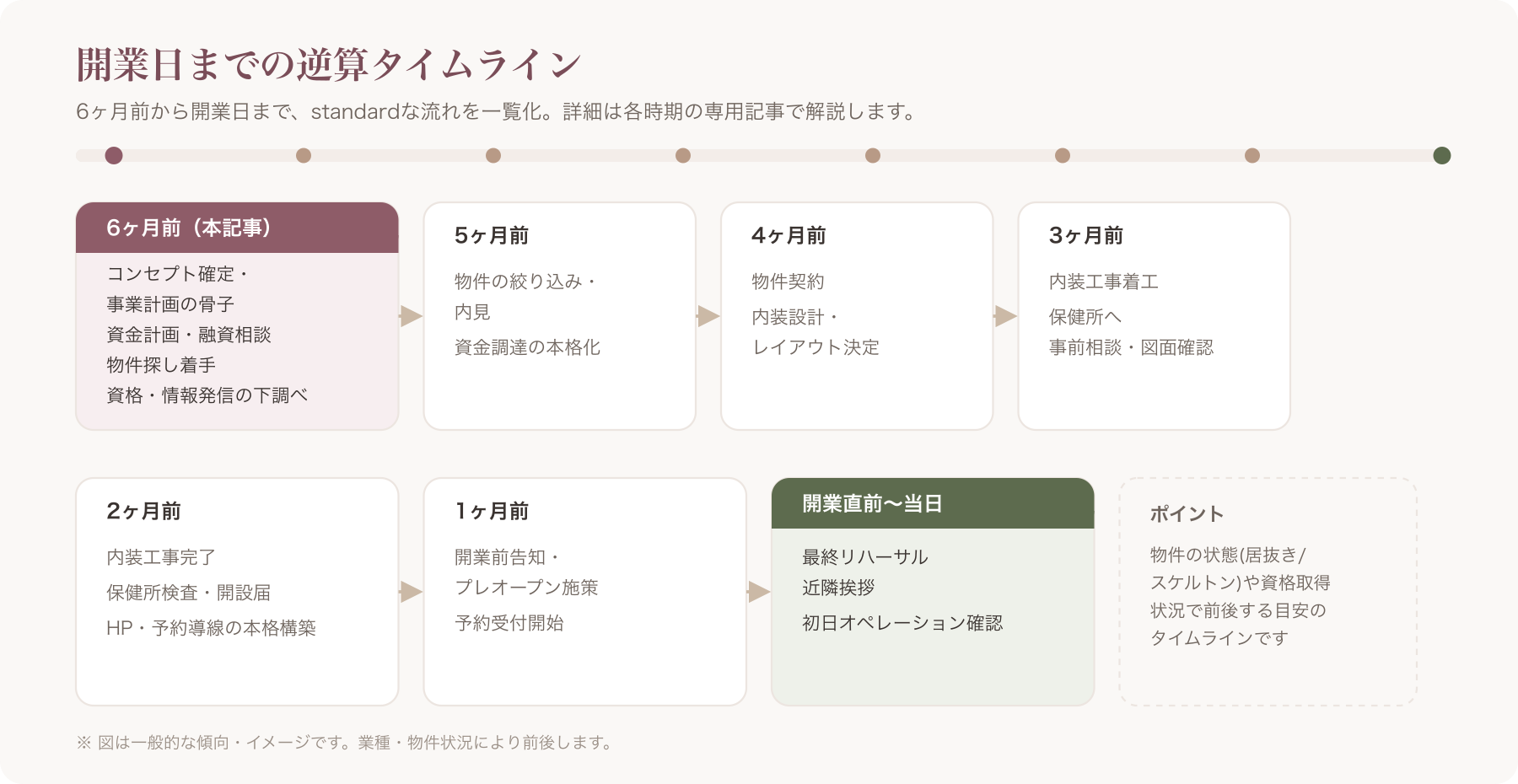

6ヶ月前から開業日までの逆算ガントチャート風タイムライン図
6ヶ月前から開業日までの逆算ガントチャート風タイムライン図


【逆算表】6ヶ月前〜開業日までの全体タイムライン

まず全体の見取り図として、6ヶ月前から開業日までの標準的なタスクの流れを一覧化します。ここでは概要のみを示し、各時点の詳細な実務は個別記事で解説していますので、該当時期が近づいたら詳細記事もあわせてご確認ください。

時期主なタスク(概要)このフェーズの位置づけ
6ヶ月前コンセプト確定、事業計画書作成、資金計画・融資相談、物件探し着手、資格・届出の下調べ、情報発信の土台づくり開始意思決定フェーズ(本記事で詳解)
5ヶ月前物件の絞り込み・内見、資金調達の本格化、事業計画書のブラッシュアップ物件・資金の具体化
4ヶ月前物件契約、内装設計・レイアウト決定、什器・備品の選定開始契約・設計フェーズ
3ヶ月前内装工事着工、保健所への事前相談・図面確認、備品発注施工・行政手続きフェーズ
2ヶ月前内装工事完了、保健所検査・開設届提出、HP・予約導線の本格構築、スタッフ採用(該当する場合)仕上げ・情報発信の本格化
1ヶ月前開業前告知・プレオープン施策、備品搬入・最終チェック、予約受付開始集客の立ち上げフェーズ
開業直前最終リハーサル、近隣挨拶、初日オペレーション確認直前確認フェーズ

この表はあくまで標準的な目安であり、業種・物件の状態(居抜きか、スケルトンか)・資格取得状況によって前後します。次章からは、この表の「6ヶ月前」の行を5つのテーマに分解し、それぞれ具体的に掘り下げていきます。


6ヶ月前にやること① コンセプト・事業計画の確定

ターゲット・単価・業態を言語化する

6ヶ月前の最初のタスクは、「誰に・何を・いくらで提供する店なのか」を言語化することです。ここが曖昧なまま物件探しや資金計画に進むと、後工程で何度も判断がぶれる原因になります。

チェックリスト:

  • メインターゲット(年齢層・性別・ライフスタイル)を1〜2パターンに絞れているか
  • メニュー単価帯(客単価の目安)を決めているか
  • 業態(美容室/ネイル/まつげ/エステ/リラクゼーション・整体、あるいは複合)を確定しているか
  • 立地イメージ(駅近・住宅街・自宅サロン等)と客層の整合性を検討したか
  • 競合となる周辺店舗をリサーチしたか

業種別・資格の要否を今のうちに整理する

業態を確定する段階で、資格要件を正確に把握しておくことが重要です。

  • 美容室(カット・カラー・パーマ等): 美容師免許が必須です。無資格での施術は美容師法に抵触する可能性があるため、開業形態にかかわらず必ず有資格者による施術体制を整える必要があります。
  • ネイルサロン: 現状、国家資格は不要とされていますが、民間資格(JNECネイリスト技能検定等)の取得を推奨する業界団体もあります。
  • まつげサロン(まつげエクステ): まつげエクステンションの施術は、美容師法上「美容」に該当するとの整理がなされており、美容師免許が必要とされています。無資格での施術は法令違反となるリスクがあるため、必ず有資格者が施術する体制にしてください。
  • エステサロン: 現状、施術自体に必須の国家資格はありませんが、使用する機器や薬剤によっては薬機法上の留意点が生じる場合があります。
  • リラクゼーション・整体: 「マッサージ」「指圧」「整体」等の名称や施術内容によっては、あん摩マッサージ指圧師・はり師・きゅう師等の資格(いわゆるあはき法)に関わる場合があります。無資格で医療類似行為を想起させる名称・効能表現を用いることは避け、名称表記には特に注意が必要です。

これらの資格・法令に関する解釈は個別の状況によって異なるため、開業前に必ず弁護士・行政書士等の専門家、または所轄の保健所・関係団体へ確認してください。

事業計画書の骨子を作る

6ヶ月前の時点では、完成度の高い事業計画書は不要ですが、以下の骨子だけは固めておくと、この後の資金計画・物件探しがスムーズになります。

  • コンセプト(誰に・何を・どう提供するか)
  • 収支シミュレーション(客単価×客数×稼働日数の概算)
  • 必要資金の概算(次章で詳述)
  • 開業までのスケジュール(本記事の逆算表がベースになります)

6ヶ月前にやること② 資金計画・融資準備

開業資金の内訳と目安

サロン開業に必要な資金は、業態・立地・規模によって大きく異なりますが、一般的には以下のような内訳で検討されます(いずれも目安であり、実際の見積もりは専門家や複数の業者への確認が必要です)。

費目内容備考
物件取得費敷金・礼金・保証金・仲介手数料等自宅サロンの場合は不要または大幅に圧縮可能
内装工事費設計・施工・給排水設備等居抜き物件かスケルトンかで大きく変動
什器・備品費施術チェア、鏡、機器、消耗品等業種により差が大きい
広告・販促費HP制作、写真撮影、チラシ、開業告知等情報発信の土台づくりもここに含まれる
運転資金開業後数ヶ月分の家賃・水道光熱費・生活費等一般的に3〜6ヶ月分を確保すべきとされる

融資相談はいつ動くべきか

自己資金だけで開業資金をまかなえない場合、日本政策金融公庫や信用保証協会付き融資などの活用を検討することになります。融資には審査・面談・書類準備の期間が必要なため、6ヶ月前の時点で一度、相談窓口に問い合わせておくことが望ましいとされています。事業計画書の骨子(前章参照)は、この相談時にも活用できます。

融資の詳細な進め方(必要書類・審査のポイント・自己資金要件など)は、資金計画に特化した別記事で詳しく解説しています。

サロン開業ロードマップ完全ガイド


6ヶ月前にやること③ 物件探し・立地選定の着手

出店形態を比較検討する

6ヶ月前の時点では、まだ物件を確定させる必要はありませんが、「どの形態で出店するか」の方向性は決めておきたいタイミングです。

形態特徴向いているケース
路面テナント視認性が高く新規集客に有利な傾向。賃料・保証金は比較的高めある程度の初期投資が可能で、新規集客を重視する場合
賃貸マンション型サロン住居用物件の1室を活用。用途変更や近隣配慮が必要な場合がある完全予約制・少人数運営との相性が良いとされる
シェアサロン・レンタルサロン初期費用を抑えられる一方、内装の自由度は低いまずは低リスクで独立したい場合
自宅サロン家賃負担がなく初期費用を抑えやすい生活動線と施術スペースの分離ができる場合

保健所の許可要件に関わる物件条件

美容室・理容室として届出を行う場合、保健所の確認事項として、洗面設備・消毒設備・照明・換気などの構造設備基準が定められているのが一般的です。ただし、具体的な基準や運用は自治体によって異なるため、物件を決める前の段階で、必ず出店予定地を管轄する保健所へ事前相談することを強く推奨します。ネイル・まつげ・エステ・リラクゼーション/整体については、美容室ほど厳格な構造設備の届出義務がないケースが一般的ですが、こちらも業態や自治体によって取り扱いが異なる場合があるため、個別に確認してください。

自宅サロンの住所公開はどう考えるべきか

自宅サロンとして開業し、かつ予約や決済をインターネット上で受け付ける場合、特定商取引法上の表示義務(事業者の氏名・住所・連絡先等の表示)が関わってくる可能性があります。原則として住所は公開することが求められますが、プライバシーへの配慮から「予約確定後に個別で住所を案内する」という運用を採用しているサロンも見られます。ただし、この運用が特定商取引法上の要件を満たすかどうかは取引形態や表示内容によって判断が分かれるため、必ず専門家(弁護士・行政書士等)や消費者庁の窓口に確認のうえで運用を決めてください。

〔出典: 消費者庁 特定商取引法ガイド https://www.no-trouble.caa.go.jp/ (参照2026-06-29)〕


6ヶ月前にやること④ 資格・届出の下調べ

業種別・必要資格の整理

前章で触れた資格要件を、6ヶ月前の時点で改めて整理し、「自分に不足している資格はないか」「取得にどれくらいの期間がかかるか」を確認しておきましょう。

  • 美容師免許が必要な業態(美容室・まつげエクステを含むサロン)は、免許取得済みであることが前提になります。取得見込みの場合は、開業日までに間に合うスケジュールかどうかを必ず確認してください。

保健所への開設届・開設の手続き

美容室・理容室は、保健所への開設届出(構造設備検査を含む)が必要になるのが一般的です。この届出の具体的な流れ・必要書類・検査のタイミングは自治体によって運用が異なるため、本記事では詳細を断定せず、必ず出店予定地の所轄保健所へ直接確認することを前提としてください。

個人事業か法人か

開業形態(個人事業主 or 法人)によって、税務署への届出内容や社会保険の扱いが異なります。6ヶ月前の時点で大枠の方針だけでも決めておくと、後の資金計画・契約手続きがスムーズになります。詳細な手続き比較は、税理士等の専門家に相談することをおすすめします。


6ヶ月前にやること⑤ 情報発信の土台づくりを今から始める理由

なぜ「器」だけでも先に用意すべきか

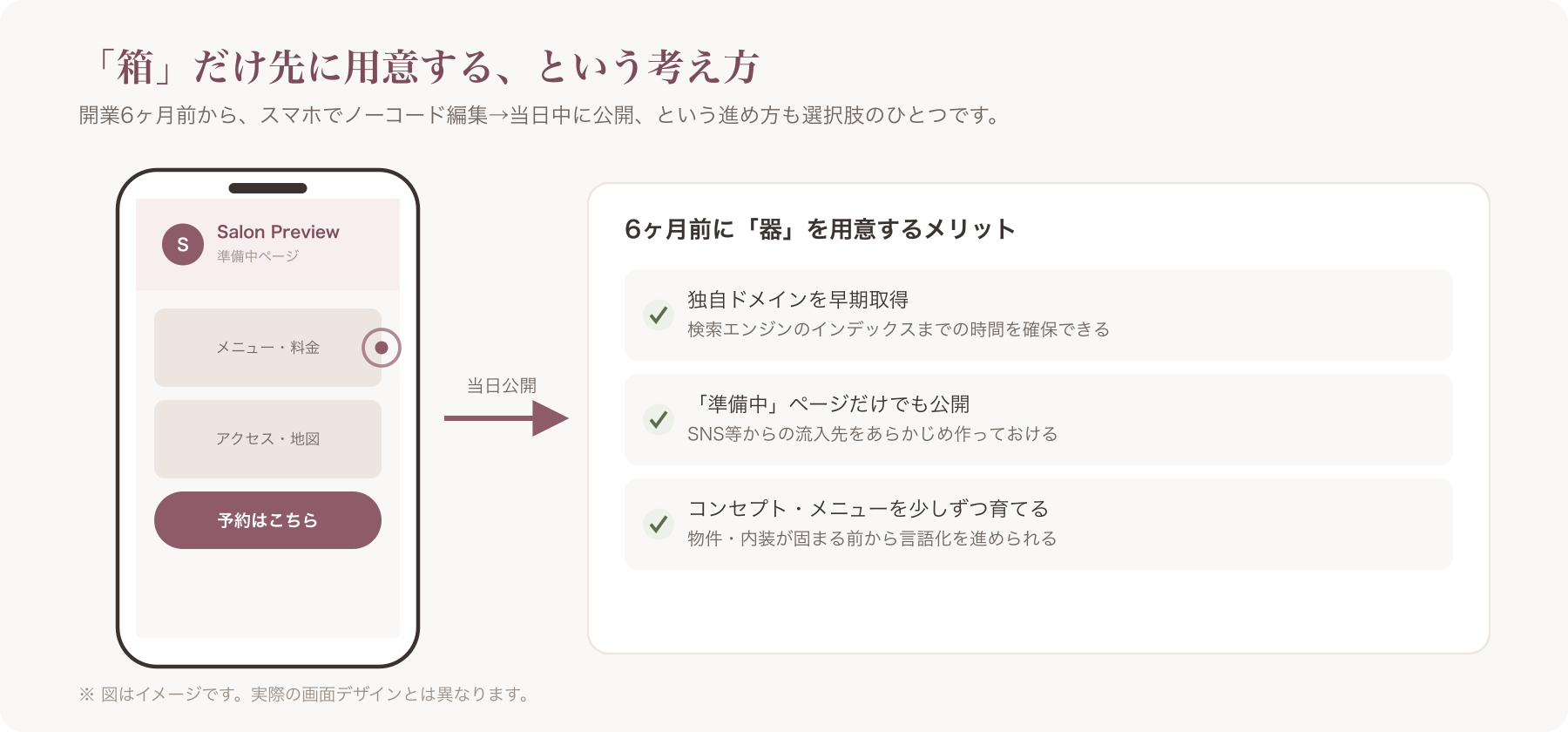

集客・情報発信の準備というと、開業直前(1〜2ヶ月前)に取りかかるものと思われがちですが、実はホームページや予約導線といった「情報発信の器」は、6ヶ月前の段階でひとまず用意しておくことにメリットがあります。

  • 独自ドメインを取得しておけば、検索エンジンにインデックスされるまでの時間を確保でき、開業時点で一定の露出が期待できます
  • 「準備中」ページだけでも公開しておくことで、SNS等からの流入先を作れる
  • 内装や物件が固まる前から、コンセプトやメニューの言語化を少しずつ育てていける

つまり、6ヶ月前の時点で完成されたHPを作り込む必要はありませんが、「箱」だけ先に用意しておくという発想は検討する価値があります。

選択肢の一つとしてのVANNA

こうした「HP・予約の器を早めに用意する」という選択肢の一つに、美容室・ネイル・まつげ・エステ・リラクゼーション/整体などの個人・零細サロンオーナー向けに設計されたオールインワンSaaS「VANNA」があります。

VANNAには、ノーコードでホームページを作成できる機能があり、独自ドメインを取得したうえで当日中の公開が可能です。また、候補日をやり取りする形式の予約受付は全プランで利用でき、開業前の準備段階からひとまず予約の入口を作っておくといった使い方も考えられます。

料金体系(月額・税込)は以下の3プランです。

プラン月額料金主な特徴
Pro¥3,300HP作成・候補日予約・来店前メールリマインド・顧客台帳など基本機能
Max¥5,50024時間ネット予約、事前決済/デポジット、電子カルテ、EC、LINE連携、口コミ依頼自動化、経営ダッシュボードなど
Max+¥11,000大容量・多店舗運営向け機能を追加

初期費用は0円、予約・販売に対するVANNA側の手数料も0円です(事前決済を利用する場合のStripe決済手数料は別途店舗負担となります)。無料プランはありませんが、無料トライアルが用意されています。

現在はプレオープン期間中で、2026年7月31日申込分まで2ヶ月間無料(以降は通常1ヶ月無料)、トライアル期間中の解約は無料・縛りなしとされています。ただし、こうした期間限定の条件は変更される可能性があるため、必ず最新情報を公式サイトの料金ページでご確認ください。

〔出典: VANNA公式 https://at-vanna.com/pricing (参照2026-06-29)〕

判断材料としての弱み(正直な開示)

選択肢として検討する際は、良い面だけでなく制約も踏まえて判断することが重要です。VANNAには以下のような特徴(弱み)があります。

  • 申込時にクレジットカードの登録が必要
  • サポートはメール中心で、電話サポートはない
  • 他社の予約管理サービス等からのデータ自動移行機能はなく、CSVインポートを使った手作業での移行作業が発生する
  • SMSでの通知には対応していない(LINE連携はMaxプラン以上)

これらが自分の運営スタイルに合うかどうかは、開業前の比較検討段階でじっくり確認することをおすすめします。

スマホでサロンHPを編集しているプレビューイメージ
スマホでサロンHPを編集しているプレビューイメージ

HP・予約システムを含めた各種サービスの詳しい比較検討は、以下の記事でより深く扱っています。

6ヶ月前の段階では、「今すぐ申し込む」判断を急ぐ必要はありません。まずは公式サイトで機能一覧や料金ページを見て、自分の開業スケジュールに合うかどうかを確認しておく、という程度の関わり方で十分です。


業種別・準備ポイント早見表

ここまでの内容を、業種別に横並びで整理します。詳細な資格制度や届出の解釈は自治体・専門家によって異なるため、あくまで6ヶ月前時点で「何を調べ始めるべきか」の見取り図としてご活用ください。

業種施術資格の要否(目安)保健所への届出特に注意したい表記・論点
美容室美容師免許が必須開設届出・構造設備検査が一般的に必要無資格施術は美容師法上のリスク
ネイルサロン国家資格は不要とされる業態によっては不要なケースが多い民間資格の有無は信頼性の材料になり得る
まつげサロン美容師免許が必要とされる美容室に準じる場合がある「まつげエクステ=無資格可」という誤解に注意
エステサロン必須資格は原則なし業態によっては不要なケースが多い薬機法上の効果効能表現・使用機器の取り扱いに注意
リラクゼーション・整体名称・施術内容によりあはき法が関わる場合がある業態によっては不要なケースが多い「マッサージ」「治療」等の名称・効能表現に注意

いずれの項目も最終的な判断は所轄の保健所・専門家(弁護士・行政書士等)への確認が前提です。


よくある失敗パターンと回避策

失敗パターン1:物件契約を急いで、保健所要件を満たさない内装になってしまう

「良い物件が見つかったから」と契約を急ぎ、後から保健所の事前相談を行った結果、洗面設備の位置や換気設備が基準を満たしておらず、追加工事が必要になるケースが指摘されています。物件契約前に、可能な限り保健所へ事前相談することで、このリスクは大きく減らせます。

失敗パターン2:集客準備を開業直前まで放置してしまう

内装や資格取得に意識が集中するあまり、HPや予約導線の準備が開業1ヶ、2ヶ月前からのスタートになってしまうケースは少なくありません。検索エンジンへのインデックスや口コミの蓄積には一定の時間がかかるため、情報発信の「器」だけでも6ヶ月前から用意しておくことで、開業直後の空白期間を減らせる可能性があります(前述の「情報発信の土台づくり」セクション参照)。

失敗パターン3:資金計画を「開業費用」だけで止めてしまう

内装・什器・広告費といった「開業までにかかる費用」だけを計算し、開業後数ヶ月の運転資金を見込んでいないケースも典型的な失敗パターンとして挙げられます。売上が軌道に乗るまでの期間を見越した運転資金の確保を、6ヶ月前の資金計画に必ず含めておきましょう。


よくある質問(FAQ)

Q1. 6ヶ月より短い期間でも開業できますか?

物件が居抜きですぐに使える状態であったり、資格取得済みで資金も確保できている場合は、6ヶ月より短い期間での開業も不可能ではありません。ただし、保健所とのやり取りや内装工事には一定の期間がかかることが一般的であるため、余裕を持ったスケジュールを組むことをおすすめします。

Q2. 自宅サロンでも同じスケジュール感で準備すべきですか?

自宅サロンの場合、物件契約や大規模な内装工事が不要なため、全体のスケジュールは前倒しできるケースが多いです。ただし、資格・届出の確認や、特定商取引法上の住所表示への対応(前述)は自宅サロンでも同様に必要になるため、この点は省略せずに確認しておきましょう。

Q3. 資格取得中でも準備を並行して進められますか?

事業計画の検討、資金計画、物件のリサーチ(内見の予約など)は、資格取得と並行して進めても問題ないと考えられるケースが多いです。ただし、施術を伴う美容師免許・その他資格が必要な業態では、無資格の状態での開業・施術はできません。取得スケジュールと開業希望時期の整合性は、必ず早い段階で確認してください。

Q4. ホームページや予約導線はいつ作るべきですか?

前述の通り、6ヶ月前の時点で「箱」だけでも用意しておくことで、開業時点での露出や予約の入口を確保しやすくなると考えられます。VANNAのようなノーコードでHPを作成できるサービスも選択肢の一つとして、公式サイトで料金・機能を確認しておくとよいでしょう。最新の料金・キャンペーン条件は公式サイトでご確認ください。

Q5. 保健所への相談はいつがベストですか?

物件を正式契約する前、できれば内見の段階から一度相談しておくことが望ましいとされています。ただし、具体的な相談タイミングや必要書類は自治体によって運用が異なるため、必ず出店予定地の所轄保健所へ直接問い合わせてください。


まとめ:次にやること

開業6ヶ月前は、コンセプト・資金・物件・資格・情報発信という5つのテーマについて、同時に「調べ始める」フェーズです。すべてを完璧に決め切る必要はありませんが、少なくとも「何を調べるべきか」「誰に相談すべきか」の見取り図を持っておくことで、5ヶ月前以降の意思決定がスムーズになります。

次のステップとして、以下も参考にしてください。

  • 5ヶ月前:物件の絞り込みと資金調達の本格化
  • 4ヶ月前:物件契約と内装設計の決定
  • 開業準備全体の流れ・集客・リピート施策までを俯瞰したい方向けの総合ガイド

サロン開業ロードマップ完全ガイド


本記事の内容は一般的な情報提供を目的としており、個別の法令適合性・資格要件・行政手続きについては、必ず所轄の行政窓口(保健所・税務署等)および専門家(弁護士・行政書士・税理士等)にご確認ください。また、VANNAの料金・機能・キャンペーン条件は変更される可能性があるため、最新情報は公式サイトでご確認ください。
