開業ロードマップ・全体チェックリスト
開業3ヶ月前チェックリスト|物件契約から内装打合せまで
最終更新: 2026年7月2日
サロン開業の準備の中でも「開業3ヶ月前」は、後戻りしにくい意思決定が集中する最重要フェーズです。物件契約、内装工事の発注、保健所への事前確認など、この時期の判断がその後のスケジュール全体を左右します。逆に言えば、3ヶ月前の時点でやるべきことが整理できていれば、開業日から逆算して落ち着いて準備を進められます。
本記事を読み終えたときに完了しているべき状態は、次の3つです。
- 物件契約の内容(用途地域・造作譲渡・解約条項など)を理解し、契約可否を判断できている
- 内装工事の業者選定〜着工〜引き渡しまでの週次スケジュールが見えている
- 保健所・消防署など、業種ごとに確認すべき窓口と論点を把握できている
なお、開業準備全体(資金計画・集客・リピート施策まで含む横断的な流れ)については、別記事で詳しく解説しています。本記事は「3ヶ月前」という時間軸に絞り、物件契約から内装打合せまでの実務を深掘りします。
なぜ「開業3ヶ月前」が最重要の節目なのか
サロンの内装工事は、規模や工事範囲によって標準的な工期が大きく変わりますが、一般的にはスケルトン(内装が何もない状態)からの工事で1.5〜3ヶ月程度、居抜き(前テナントの内装を活用)での小規模改装であれば2週間〜1ヶ月程度が目安とされています。この工期を踏まえると、開業日から逆算して「3ヶ月前」の時点で物件契約が完了し、内装業者との打合せが始まっていることが望ましいペースになります。
逆に、この時期に物件契約が決まっていないと、次のようなつまずきが起こりやすくなります。
- 引き渡し遅延: 前テナントの退去や原状回復工事が長引き、物件の引き渡し自体が遅れる
- 工事業者の繁忙期と重なる: 人気の内装業者・水回り工事業者は繁忙期(年度末や連休前など)に予約が埋まりやすく、希望時期に着工できない
- 確認申請・届出待ち: 用途変更が必要な物件の場合、建築確認や関連手続きに想定以上の時間がかかる(詳細は後述)
- 什器・設備の納期遅延: シャンプー台や施術ベッドなど特注性の高い什器は、発注から納品まで数週間〜1ヶ月以上かかることがある
これらはいずれも「後から取り戻しにくい」遅延要因です。だからこそ3ヶ月前の時点で、物件・内装・届出・資金・什器・集客準備の6つのカテゴリを横断的にチェックしておくことが重要になります。
開業3ヶ月前チェックリスト全体像(一覧表)
まずは全体像を一覧表で確認しましょう。自分の業種・状況に合わせて、目安期限と相談先をメモしながら進めてください。
| カテゴリ | タスク | 目安期限 | 相談先 | 完了 |
|---|---|---|---|---|
| 物件 | 契約内容の最終確認(用途地域・造作譲渡・解約条項) | 3ヶ月前まで | 不動産会社・弁護士 | ☐ |
| 物件 | 賃貸借契約の締結 | 3ヶ月前まで | 不動産会社 | ☐ |
| 内装 | 内装業者の選定・相見積もり | 3ヶ月前〜2.5ヶ月前 | 内装業者(複数) | ☐ |
| 内装 | デザイン・レイアウト打合せ | 2.5ヶ月前〜2ヶ月前 | 内装業者・デザイナー | ☐ |
| 内装 | 着工 | 2ヶ月前〜1.5ヶ月前 | 内装業者 | ☐ |
| 届出準備 | 用途変更要否の確認 | 契約前〜3ヶ月前 | 建築士・自治体建築課 | ☐ |
| 届出準備 | 消防法上の内装制限・設備確認 | 3ヶ月前〜着工前 | 所轄消防署 | ☐ |
| 届出準備 | 保健所への事前相談 | 3ヶ月前〜着工前 | 所轄保健所 | ☐ |
| 資金 | 保証金・工事費・什器費の支払い計画 | 3ヶ月前まで | 金融機関・税理士 | ☐ |
| 什器 | シャンプー台・施術ベッド等の発注 | 2.5ヶ月前まで | メーカー・什器業者 | ☐ |
| 集客準備 | HP・予約導線の準備開始 | 内装確定後すぐ | ー | ☐ |
業種別の違い早見表
| 業種 | 内装工事の特徴 | 資格・届出の要点 |
|---|---|---|
| 美容室 | シャンプー台・給排水設備が必須で工事範囲が広め | 美容所開設届、管理美容師の配置要件 |
| ネイルサロン | 給排水設備の必要度は低め、換気・照明が重要 | 施術内容により美容師免許の要否が異なる |
| まつげサロン | 個室・半個室化、照明・空調への配慮が多い | まつげエクステの施術は美容師法上の資格が関わるとされる |
| エステサロン | 個室化、給排水(洗顔・シャワー等)の要否は内容次第 | 施術範囲により保健所への確認事項が変わる |
| リラク・整体 | 給排水設備の必要度は低め、防音対策が重要 | あはき法との境界、広告表現に注意 |
物件契約時に確認すべき実務ポイント
物件契約は、後から変更が効かない意思決定です。契約前に必ず確認しておきたいポイントを整理します。
普通借家契約と定期借家契約の違い
賃貸借契約には大きく分けて「普通借家契約」と「定期借家契約」があり、契約更新の可否や中途解約の条件が異なるとされています。特に定期借家契約は契約期間満了で終了するのが原則のため、長期の営業を前提とするサロンにとっては更新の可否や再契約条件を事前に確認しておくことが重要です。契約書の文言だけで判断が難しい場合は、宅地建物取引士や弁護士への相談も検討しましょう。
造作譲渡・原状回復義務の範囲
居抜き物件の場合、前テナントの内装・設備を「造作譲渡」として引き継ぐケースがあります。この際、以下を必ず確認してください。
- 譲渡対象設備の一覧と現状(経年劣化の程度、故障の有無)
- 造作譲渡料の妥当性(相場感は業者・不動産会社に確認)
- 退去時の原状回復義務の範囲(スケルトン戻しか、現状のままでよいか)
- フリーレント(一定期間の賃料免除)交渉の余地
- 保証金・敷金の償却率(退去時にどの程度戻ってくるか)
原状回復の範囲を曖昧にしたまま契約すると、退去時に想定外の費用が発生するリスクがあります。契約書の特約事項は必ず書面で確認しましょう。
用途地域・用途変更の要否
物件が所在する用途地域によっては、サロンとしての利用に建築基準法上の用途変更手続きが必要になる場合があります。特に床面積が一定規模を超える物件や、店舗利用が想定されていない物件(住居専用地域の物件など)では注意が必要です。用途変更の要否や必要な手続きは物件・自治体によって判断が分かれるため、契約前に建築士や所轄自治体の建築課へ確認することを強くおすすめします。着工後に指摘を受けると工期・費用に大きな影響が出るため、必ず着工前に確認してください。
消防法上の内装制限・消火設備・収容人数
サロンは不特定多数が出入りする店舗として、消防法上の内装制限(内装材の防炎性能など)や消火設備の設置基準、収容人数の考え方が関わってくる場合があります。これらは物件の規模・構造・用途によって求められる対応が異なるため、内装工事の設計段階で所轄消防署へ事前相談することをおすすめします。着工前に確認せず進めてしまうと、検査時に是正を求められ、工期・追加費用が発生するリスクがあります。
解約条項・違約金条項の消費者契約法上の留意点
賃貸借契約における中途解約条項や違約金条項については、契約内容によっては消費者契約法第9条など関連する法令の考え方が問題になる場合があります〔出典: e-Gov法令検索 消費者契約法 https://elaws.e-gov.go.jp/document?lawid=412AC0000000061 (参照2026-06-29)〕。ただし事業用の賃貸借契約と消費者契約法の適用関係は個別の事情により判断が分かれるため、契約書の解約条項・違約金条項に不安がある場合は弁護士に確認することをおすすめします。
賃貸借契約と保健所届出(大家の承諾書要否)の関係
美容所・施術所としての届出には、物件所有者(大家)の使用承諾書が求められる場合があります。賃貸借契約書に「美容業・サロン利用不可」といった用途制限が明記されているケースもあるため、契約前に不動産会社・大家に用途を明確に伝え、書面で確認しておくことをおすすめします。この点も自治体・物件ごとに運用が異なるため、所轄保健所へ事前相談する際に併せて確認しましょう。
内装打合せ〜着工〜完成までの流れ

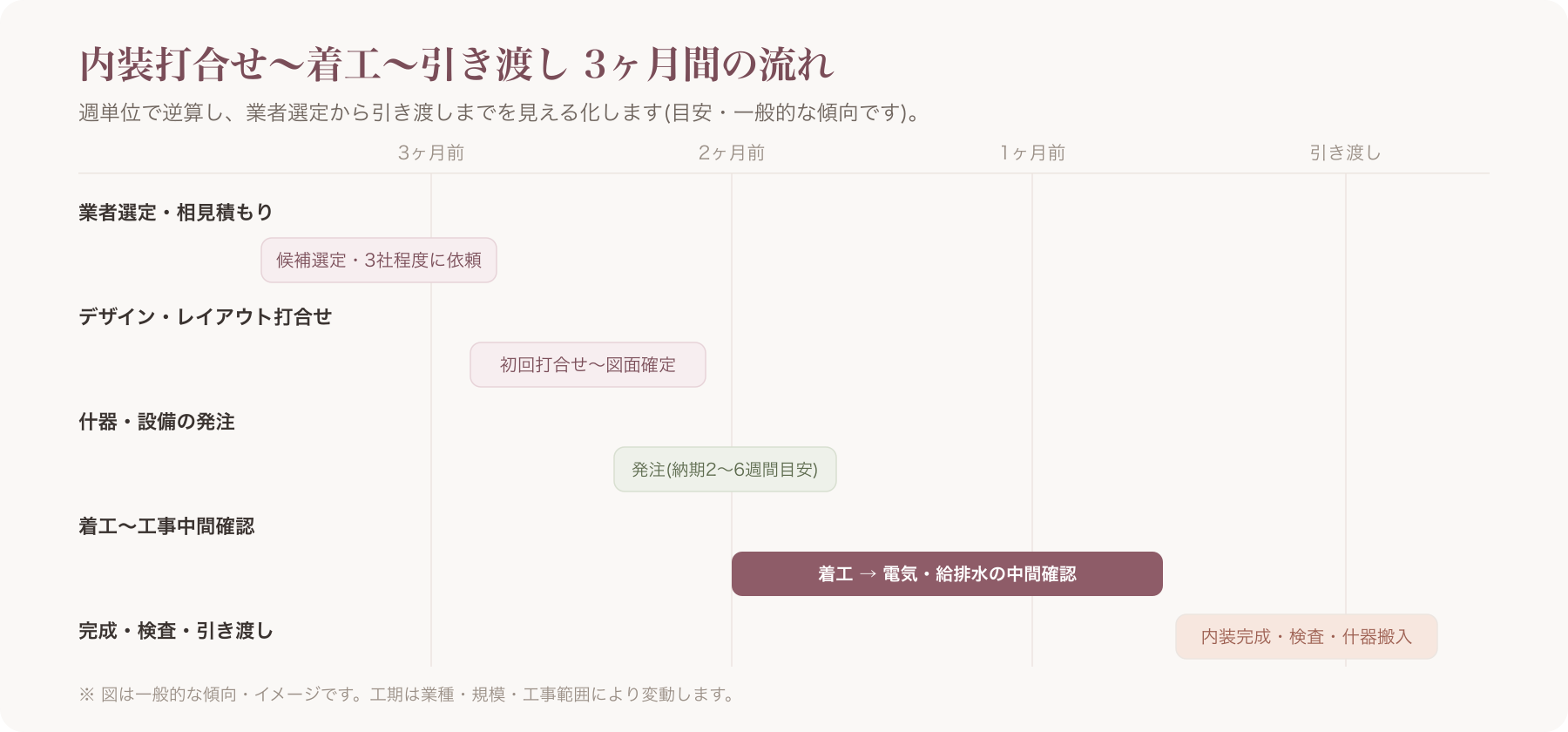

物件契約が完了したら、いよいよ内装の具体化に入ります。ここでは3ヶ月間を想定した週単位の逆算スケジュールを示します。
週単位の逆算スケジュール例
| 時期 | やること |
|---|---|
| 3ヶ月前 | 内装業者の候補選定、相見積もり依頼(3社程度が目安) |
| 2.5ヶ月前 | 見積もり比較、業者決定、デザイン・レイアウトの初回打合せ |
| 2ヶ月前〜1.5ヶ月前 | 詳細図面確定、什器・設備の発注、着工 |
| 1.5ヶ月前〜3週間前 | 工事中間確認(電気・給排水の配線チェックなど) |
| 2週間前〜引き渡し | 内装完成、検査(消防・保健所)、什器搬入・設置 |
| 開業直前 | 最終清掃、動作確認、リハーサル |
相見積もりは最低2〜3社から取るのが一般的とされ、金額だけでなく工期・保証内容・アフターフォローも比較材料にするとよいでしょう。
内装費用の相場レンジと予備費
内装費用は業種・規模・工事範囲(スケルトンか居抜きか)によって大きく変動するため一概には言えませんが、想定していた見積もりに対して総額の1〜2割程度を予備費として確保しておくと、追加工事や仕様変更にも対応しやすいとされています。契約前の見積もり比較段階で、追加費用が発生しやすいポイント(給排水の引き込み、電気容量の増設など)を業者に確認しておくことをおすすめします。
打合せで詰めるべき項目リスト
内装デザイナー・業者との打合せでは、以下の項目を漏れなく詰めておきましょう。

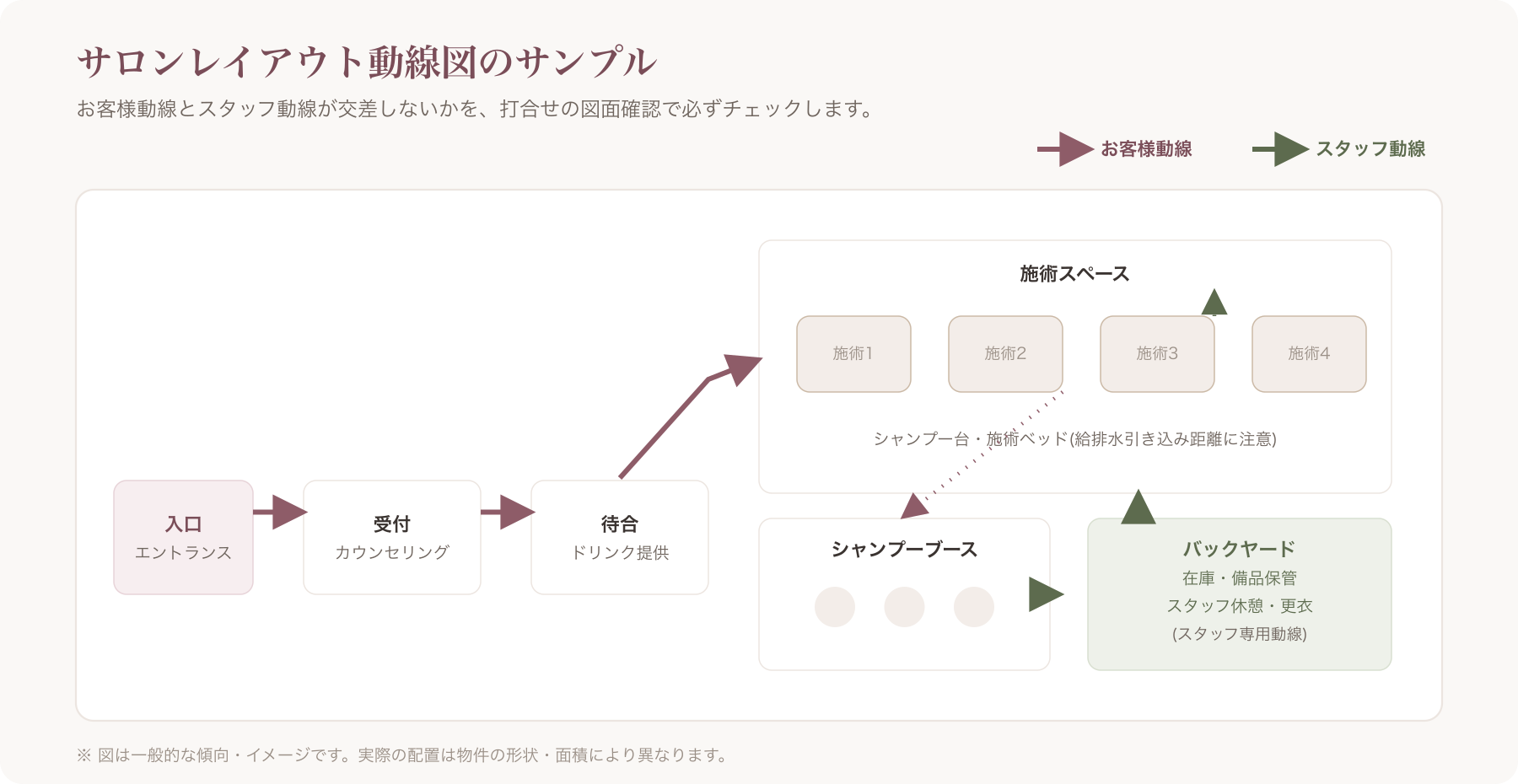

- 動線: お客様動線とスタッフ動線が交差しない配置になっているか
- シャンプー台・施術ベッドの位置: 給排水の引き込み距離、施術スペースの余裕
- 給排水・電気容量: 業種に応じた水回り設備の要否、電気容量が什器・空調に対して十分か
- Wi-Fi・電源コンセント数: 予約システムやPOS、スタッフ用端末を想定した数を確保
- 換気: 薬剤・匂いを扱う業種は換気計画を重点的に確認
- 収納・バックヤード: 在庫・備品の保管スペース
業種別の設備要件差
美容室はシャンプー台・給排水設備を中心に工事範囲が広くなりやすく、ネイル・まつげサロンは給排水の必要度が低い一方で照明・個室化への配慮が求められる傾向があります。エステサロンは施術内容(洗顔・シャワーの有無など)により給排水要件が変わり、リラク・整体は防音対策の優先度が高くなる傾向があります。いずれも一般的な傾向であり、実際の要件は物件・工事業者・自治体の判断によるため、設計段階で個別に確認してください。
什器・備品発注のリードタイム
シャンプー台・施術ベッド・受付什器など、特注性の高い品目は発注から納品まで2〜6週間程度かかることがあるとされています。内装工事のスケジュールと什器の納期がずれると、引き渡し直前になって設置できないという事態も起こり得るため、着工前に発注スケジュールを内装業者と共有しておきましょう。


業種別・保健所/許認可への事前確認事項
サロンの開業には、業種に応じた届出・資格要件が関わります。ここは特に誤解が生じやすい領域のため、断定を避けて慎重に整理します。
美容室:美容所開設届出、管理美容師要件
美容室の開業には、保健所への美容所開設届出が必要とされています。また、一定規模以上の店舗では管理美容師の配置が求められる場合があります。届出のタイミングや必要書類、施設基準(手洗い設備、消毒設備など)は自治体により運用の細部が異なるため、内装工事の設計段階で所轄保健所に事前相談し、指摘事項を工事内容に反映させることをおすすめします。
ネイル・まつげ・エステ:施術内容と資格要否
この論点は特に誤解が生じやすいため、慎重に整理します。
- まつげエクステンション: まつげエクステの施術は、美容師法上の資格(美容師免許)が関わるとされています。無資格での施術は法令上の問題になり得るため、まつげ施術を含むサロンを開業する場合は、施術者の資格要件について所轄保健所・行政書士などの専門家に必ず確認してください。
- ネイル: ネイル施術そのものは、内容によっては美容師免許を法的に必須としない業務が中心とされていますが、施術範囲(甘皮処理の方法など)によって解釈が分かれる場合があります。
- エステ: エステの施術内容(フェイシャル、ボディトリートメントなど)も、美容師免許の要否は施術内容・使用する機器や薬剤によって判断が分かれる場合があります。
いずれも自治体・保健所により解釈が分かれる可能性があるため、開業前に必ず所轄保健所の窓口へ確認し、必要であれば行政書士・弁護士にも相談することをおすすめします。「ネイル・まつげ・エステだから資格不要」という単純な理解は避け、施術メニューごとに個別確認する姿勢が重要です。
リラク・整体:あはき法との境界、広告表現の注意
リラクゼーション・整体業は、あん摩マッサージ指圧師・はり師・きゅう師等に関する法律(あはき法)との境界が論点になりやすい分野です。無資格者が「治療」「矯正」「施術で改善」といった医療的な効果効能を想起させる表現を広告・HP等で使用すると、法令上の問題になり得るとされています。集客用のHPやチラシを作成する際は、こうした表現を避け、表現の適否に迷う場合は行政書士・弁護士に確認することをおすすめします。所轄の保健所・自治体の窓口でも広告表現に関する考え方を確認できる場合があります。
保健所検査済証に関わる内装要件

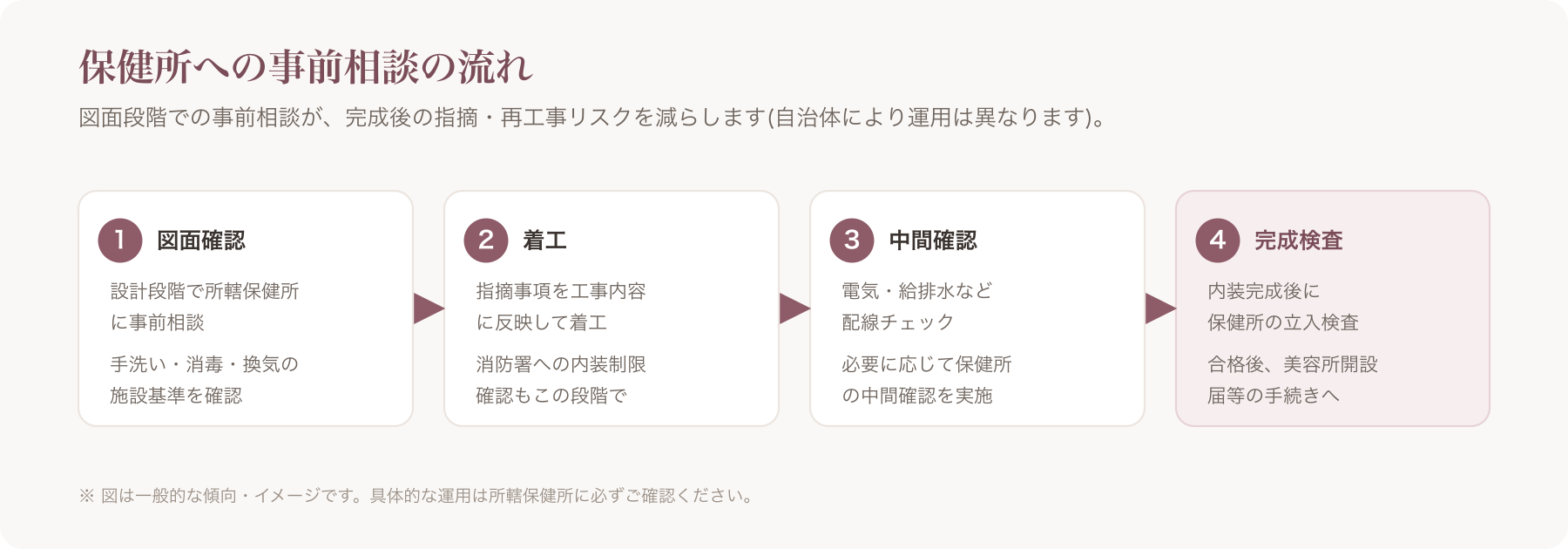

美容所・施術所として届出を行う場合、内装工事の段階で手洗い設備・消毒設備・換気設備などの施設基準を満たしているか、保健所の検査(立入検査)を受けることになります。この基準は自治体により運用細則が異なるとされているため、内装デザイン確定前に所轄保健所へ事前相談し、図面段階で確認してもらうことを強くおすすめします。工事完了後に指摘を受けると、再工事による追加費用・開業日の遅延につながります。

自宅サロン・省内装ケースの3ヶ月前チェック
自宅の一室を改装してサロンにする場合や、居抜き物件で内装工事がほぼ不要な場合も、3ヶ月前に確認すべき点があります。
- 施術スペースと生活スペースの動線分離(お客様が生活空間に入らない導線設計)
- 防音対策(会話・施術音が近隣や家族の生活音と干渉しないか)
- 来客時の駐車・待機スペースの確保
また、自宅サロンの場合、特定商取引法上の表示義務との関係で「住所をどこまで公開するか」が悩ましいポイントになります。特定商取引法に基づく表示では事業者の住所表示が原則求められますが、プライバシー保護の観点から「予約確定後に個別案内する」といった配慮運用を行っているサロンもあるようです。ただしこの運用が自身のケースで表示義務との関係で問題にならないかは、取り扱う決済方法・契約形態によって判断が分かれるため、行政書士や消費生活センター等の窓口で個別に確認することをおすすめします。
資金まわりの並行チェック
内装・届出の準備と並行して、資金繰りの確認も欠かせません。
- 保証金・敷金: 契約時にまとまった金額が必要になるため、契約前に着金タイミングを確認
- 内装工事費: 着工前の着手金、中間金、完了後の残金など、分割払いが一般的とされています
- 什器費: 発注時に前払い・手付金が必要なケースがある
支払いタイミングが重なると資金繰りが厳しくなることがあるため、月次のキャッシュフロー表を作成し、金融機関からの借入や自己資金でカバーできるかを早めに確認しておきましょう。予算オーバーが見込まれる場合は、内装の仕様を見直す、什器を中古・リースにする、工事範囲を段階的に分けるといった選択肢も検討できます。判断に迷う場合は税理士に相談することをおすすめします。
内装が固まったら着手すべき「集客・予約導線」の準備
内装工事の期間は、実は「何もできない期間」ではありません。むしろ、店舗の外観・住所・雰囲気が固まってくるこのタイミングこそ、集客・予約の受け皿づくりを始める好機です。
ノーコードHP作成で内装工事中から情報発信を始める
内装工事中でも、店舗写真(完成イメージやパースなど)や住所、コンセプトが固まり次第、ホームページの準備を進めることができます。VANNAはノーコードでホームページを作成でき、独自ドメインを使った当日公開にも対応しています。内装完成を待たずに「オープン予定」ページを先に公開しておけば、工事期間中からSNS等で告知を始めることも可能です。
オープン告知・予約受付は「候補日予約」から段階的に
予約の受付を始めるタイミングも、内装確定後の重要な準備の一つです。VANNAでは全プランで候補日予約(お客様が希望日を送り、店舗側が確定日を返す形式の予約)が利用でき、まずはここから予約受付を始め、需要の様子を見ながら24時間ネット予約(時間枠・指名予約・所要時間から空き枠を自動計算し、ダブルブッキングを防止する機能。Max以上のプランで利用可能)へ移行するという段階的な選択肢もあります。どちらを選ぶかは、開業当初の予約件数の見込みや運用の手間を踏まえて比較検討するとよいでしょう。
VANNAの料金プラン(月額・税込)
| プラン | 月額料金 | 主な機能 |
|---|---|---|
| Pro | ¥3,300 | ノーコードHP作成、候補日予約、来店前メールリマインド、顧客台帳(基本機能) |
| Max | ¥5,500 | Proの機能に加え、24時間ネット予約、事前決済/デポジット、電子カルテ、通販/物販EC、自動販促配信、LINE連携、口コミ依頼自動化、経営ダッシュボード、独自ドメイン等 |
| Max+ | ¥11,000 | Maxの機能に加え、大容量/多店舗向け機能等 |
初期費用は0円、予約・販売に対するVANNA側の手数料も0円です。事前決済/デポジット機能を利用する場合、決済代行(Stripe)の決済手数料は店舗側の負担となり、売上は店舗名義のStripe口座へ直接入金される仕組みです。
正直に開示しておきたい弱み
- 申込時にクレジットカード登録が必要
- サポートはメール中心(電話サポートはなし)
- 他社サービスからの自動移行機能はなく、CSVインポートによる手作業が発生する
- SMS通知には対応しておらず、LINE連携はMax以上のプランでの提供
現在プレオープン中の特典について
2026年7月31日までの申込分については2ヶ月無料(それ以降は通常1ヶ月無料)となっており、トライアル期間中の解約は無料・縛りなしで利用できるとされています。ただし、これらの期間限定条件は今後変更される可能性があるため、必ず公式料金ページで最新情報をご確認ください。
〔出典: VANNA公式 https://at-vanna.com/pricing ・ https://at-vanna.com/features (参照2026-06-29)〕
内装工事中の空き時間を使って無料トライアルでHPや予約導線を実際に触ってみて、自店に合うかどうかを他サービスと比較検討する、という進め方もおすすめです。詳細は公式サイトでご確認ください。
3ヶ月前〜オープンまでの逆算スケジュール例(週次まとめ表)
| 時期 | 物件・内装 | 届出・法令確認 | 資金 | 集客準備 |
|---|---|---|---|---|
| 3ヶ月前 | 物件契約締結、内装業者選定・相見積もり | 用途変更要否の確認、保健所・消防署への事前相談開始 | 支払いスケジュールの確認 | ー |
| 2.5ヶ月前 | デザイン・レイアウト打合せ | 施設基準の詳細確認 | 借入・自己資金の最終確認 | HPコンセプト検討開始 |
| 2ヶ月前 | 什器発注、着工 | ー | 工事着手金の支払い | HP作成開始 |
| 1.5ヶ月前 | 工事中間確認 | 中間検査(必要な場合) | 什器費の支払い | HP原稿・写真準備 |
| 3週間前〜2週間前 | 内装完成、什器搬入 | 完成検査(保健所・消防) | 残金の支払い | HP公開、候補日予約の受付開始 |
| 1週間前〜開業直前 | 最終清掃、リハーサル | ー | ー | SNS告知、オープン案内 |
よくある失敗と回避策
- 内装打合せの回数不足で工程が延びる: 打合せを1〜2回で済ませようとすると、着工後に仕様変更が発生し工期が延びがちです。動線・設備・コンセントの数まで図面段階で細かく詰めておくことが遅延回避につながります。
- 什器納期の遅延が開業日に直撃する: 特注什器は納期が読みにくいため、着工と同時に発注し、余裕を持ったスケジュールを組みましょう。
- 保健所検査で指摘を受け再工事になる: 施設基準の確認を後回しにすると、完成後の検査で指摘を受け、追加工事・開業延期につながります。設計段階での事前相談が有効です。
- 集客準備の着手遅れで開業直後に予約が入らない: 内装完成後にHP作成を始めると、オープン日に間に合わないことがあります。内装確定と同時並行でHP・予約導線の準備を進めましょう。
よくある質問(FAQ)
Q. 物件契約は開業の何ヶ月前が目安ですか? 内装工事の標準的な工期を踏まえると、遅くとも3ヶ月前までに物件契約を済ませておくのが一般的な目安とされています。ただしスケルトン工事か居抜きかによって必要な期間は大きく変わるため、内装業者に早めに相談し、逆算スケジュールを立てることをおすすめします。
Q. 内装工事はどれくらいの期間がかかりますか? 規模・工事範囲によって幅がありますが、スケルトンからの本格工事では1.5〜3ヶ月程度、居抜きでの小規模改装では2週間〜1ヶ月程度が目安とされています。詳細は複数の内装業者に見積もりを依頼して確認しましょう。
Q. 居抜き物件なら準備期間を短縮できますか? 前テナントの設備をそのまま活用できる場合は、工事期間・費用ともに抑えられる可能性がありますが、造作の劣化状況や用途変更の要否によっては想定より時間がかかることもあります。契約前に設備の状態を必ず確認しましょう。
Q. 自宅サロンでも内装工事は必要ですか? 生活スペースと施術スペースの動線分離や防音対策など、簡易な改装が必要になるケースが多いですが、本格的な内装工事が不要な場合もあります。いずれにせよ、保健所への届出が必要な業種であれば施設基準の確認は必須です。
Q. 保健所の検査はいつ受けるのが一般的ですか? 一般的には内装工事の完成後、営業開始前に検査(立入検査)を受ける流れが多いとされていますが、事前相談を設計段階で行っておくことで、完成後の指摘リスクを減らせます。具体的なタイミングは所轄保健所に確認してください。
Q. まつげサロンを開業する場合、資格は必要ですか? まつげエクステンションの施術は、美容師法上の資格が関わるとされています。無資格での施術は法令上の問題になり得るため、開業前に所轄保健所や行政書士等の専門家に必ず確認してください。
Q. HPや予約の導線はいつから準備を始めるべきですか? 内装工事が完了してから準備を始めると、開業日に間に合わないことがあります。店舗のコンセプトや住所、写真イメージが固まった時点(目安として内装工事の着工後〜完成前)からHP・予約受付の準備を並行して進めるのがおすすめです。
Q. 内装費用が予算をオーバーしてしまった場合、どう判断すればよいですか? 什器を中古品・リースに変更する、工事範囲を優先順位に応じて段階的に分ける、開業後の売上が安定してから追加投資するなどの選択肢があります。資金計画全体を見直す際は税理士に相談することをおすすめします。
